插单在PMC的日常工作中,很有可能是常态化,每天的排程都在调整,对于插单的方法论有很多,也非常正确,如建立标准,锁定计划,减少插单……,这些方法本质上没有解决基层PMC生产计划员的核心“痛点”,如何快速评估出插单对排程的影响?每一张插单都需要快速重置计划,判断出影响订单张数?影响交期天数?在没有APS(自动排程)的情况下应该如何做?分享一下古老师的观点,仅供参考。
在没有解决排程工作量的的情况下,方法论可能失效,这也是有些工厂上了管理咨询项目、数字化项目等依据解决不了PMC混乱的底层逻辑。

- 定义标准:插单标准一般情况是建立在PMC有排程情况下,例如T+1/T+3 (T=TODAY),例如:如果PMC锁定了T+3,任何订单插入T+3内,都叫插单;
- 评估交期:无论是正常订单、还是销售插单,最重要解决问题,评估出快速交期的时间;推出如何快速评估交期;
- 快速评估:在手订单需要多少天完成?在手订单已排产、未排产分别是多少?已排中,已领料和未领料分别多少?已领料中已完成、未完成多少?从库存模块:涉及产品的所有子件资料没有被占用多少?

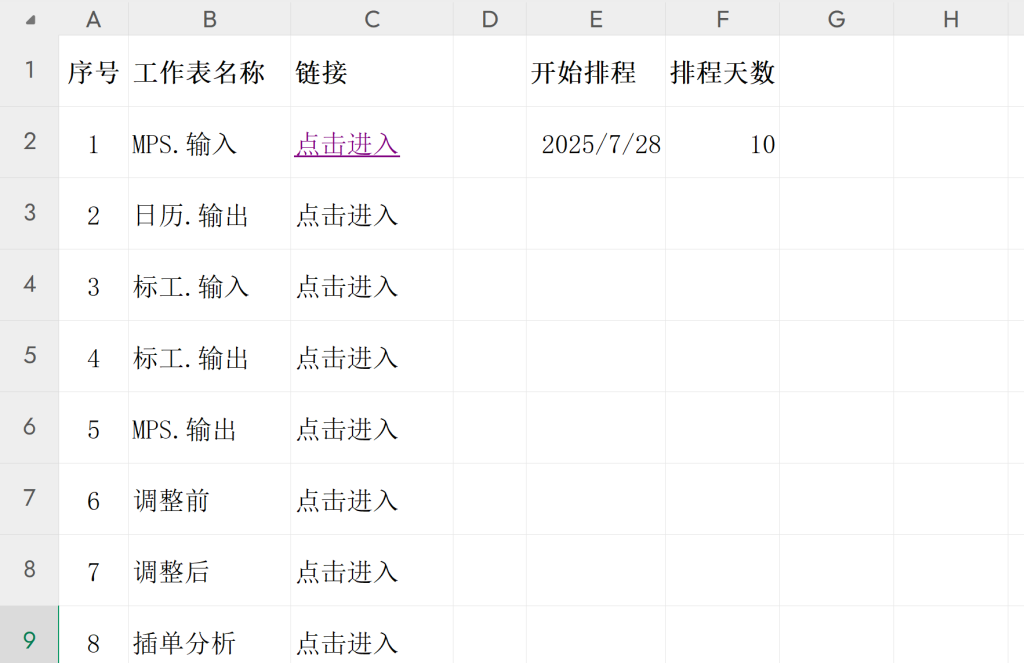

- 工作量大:如何快速评估?建立在自动排程的基础。通过表格版本自动排程快速评估交期;
- 主计划:评估无限产能的交期,加上一定宽放期,最快;
调整前与调整前对比,形成方案

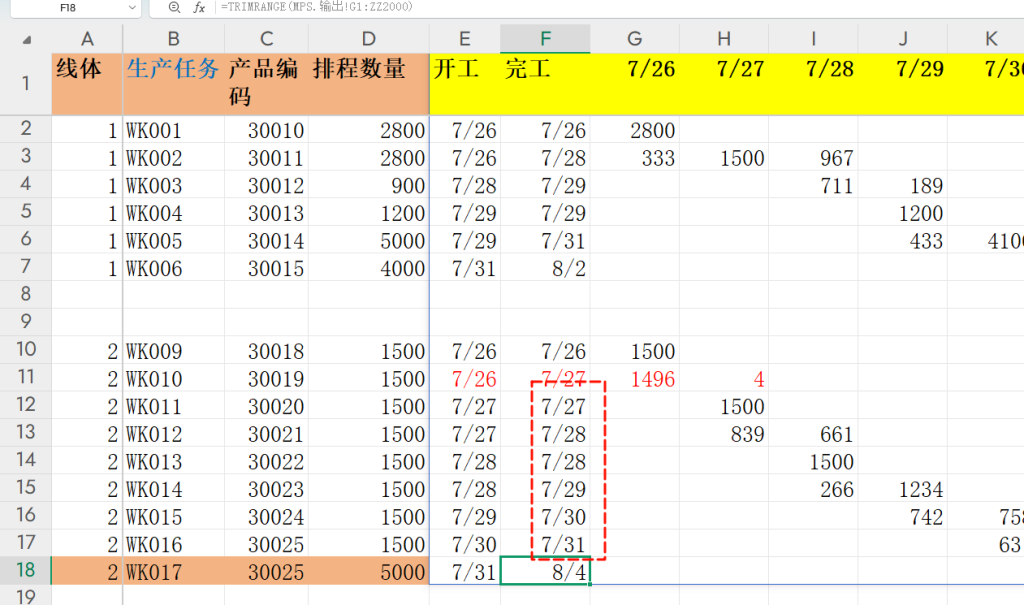

顺序排程的一结果:最快8月4日→业务不同意,还要提交

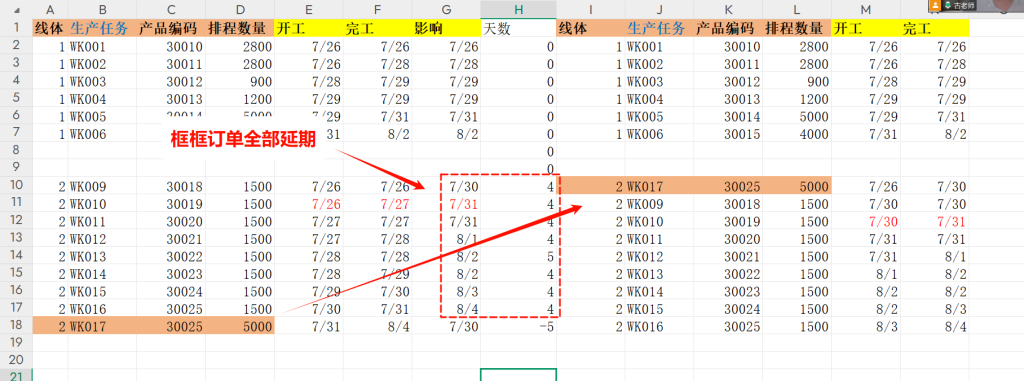

调整后,微信留下痕迹:可以提前,但是会影响 8单,累计推迟33天,共计影响订单数量为:120K


一、明确插单定义与标准
- 核心前提:基于PMC现有排程计划(如锁定T+3周期,T=当日),定义“插单”为任何需插入T+3内的紧急订单。
- 标准作用:避免模糊需求,明确插单触发条件,为后续评估提供依据。
二、建立快速交期评估机制
- 核心目标:无论正常订单或插单,均需优先响应并输出准确交期。
- 评估维度(需实时数据支持):
- 订单状态:在手订单总产能需求、已排产/未排产占比;
- 物料状态:已领料/未领料数量、已领料中完成/未完成比例;
- 库存状态:产品子件的可用库存及占用情况。
三、优化评估工具与效率
- 痛点:手动评估工作量大、易出错,需依赖自动化排程系统。
- 解决方案:通过表格版自动排程工具,实时计算交期,缩短评估周期。
四、主计划调整与风险预警
- 理论交期:基于无限产能模型评估最快交期,叠加合理宽放期(如设备维护、物料波动)。
- 插单影响量化:
- 示例:原排程最快交期为8月4日,插单后可提前,但将导致8单累计推迟33天,影响总量120K。
- 沟通要求:通过书面/系统留痕(如微信、邮件)明确风险,同步销售团队影响范围。
