昨天的《全自动工序分解表》的第2章中,完成了工艺路线二维和一维的设计,在今天的第3章中,我们继续设计MPS订单模块和部分分解模块。目标就是MPS订单下达后,快速根据工艺的一维数据进行查找与引用分解。

手把手教你构建PMC全自动多工序分解系统 - 3

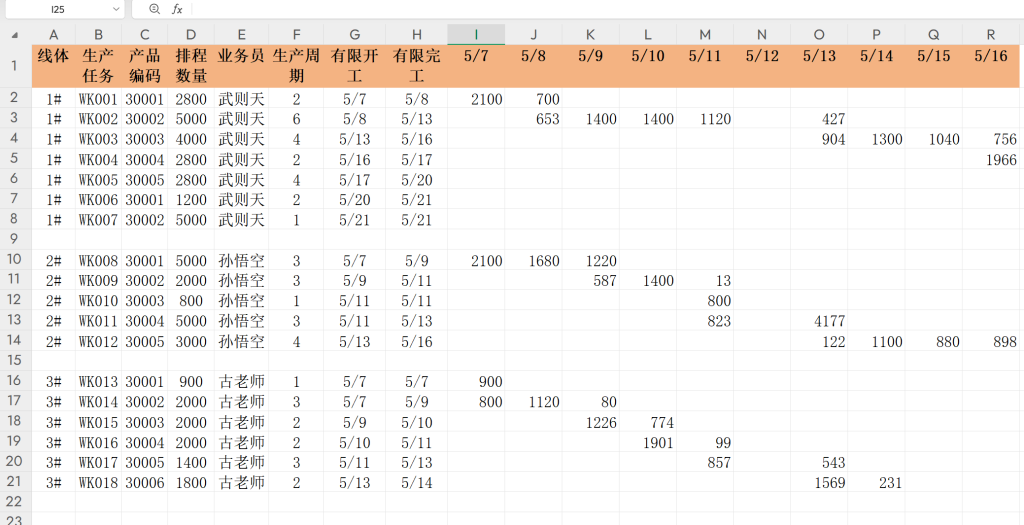

MPS主计划.输入

MPS的主计划输入这一块可以使用我们前面创建的《PMC生产计划自动排程全动态数组设计》这张表的数据。整体思路就是这样,零件的排程放到自动排程中进行预计排程,排程完后,复制粘贴成数值数据到此零件分解表中。

手把手教你构建PMC全自动多工序分解系统 - 3

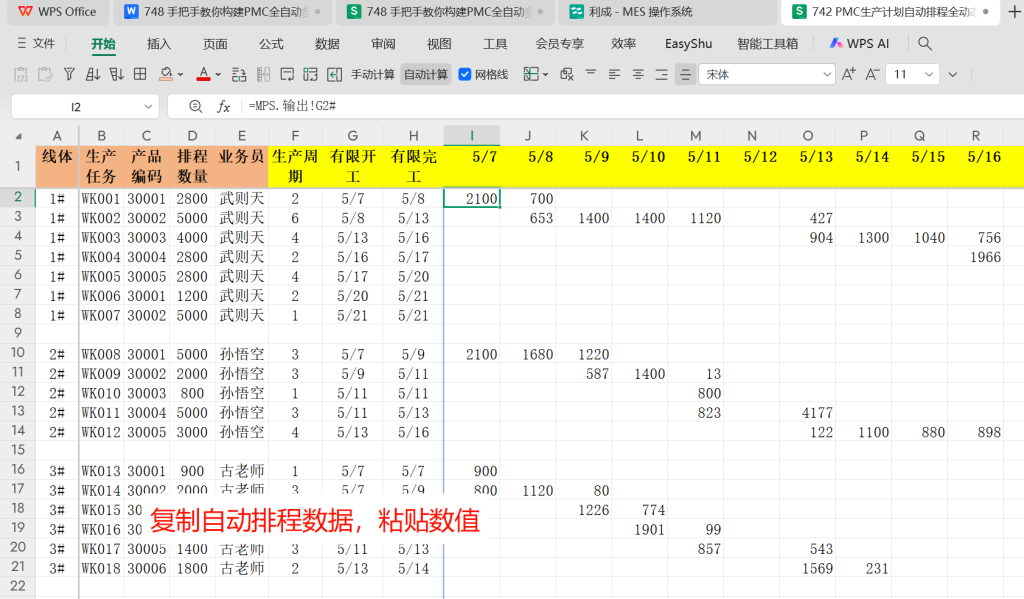

粘贴完成后,就作为《零件分解表》的MPS.输入,后续更新此表即可。这里为什么不把自动排程放到一起的原因是考虑运算量的问题,全部放一起的话,虽然方便,但是当数据量大的时候,运算效率不高。

手把手教你构建PMC全自动多工序分解系统 - 3

MPS二维.输出

MPS主计划.输出的设计还是类似用工艺二维.输出的思路,先1:1转换成动态数组,方便后续输出一维数据。录入以下动态数组公式

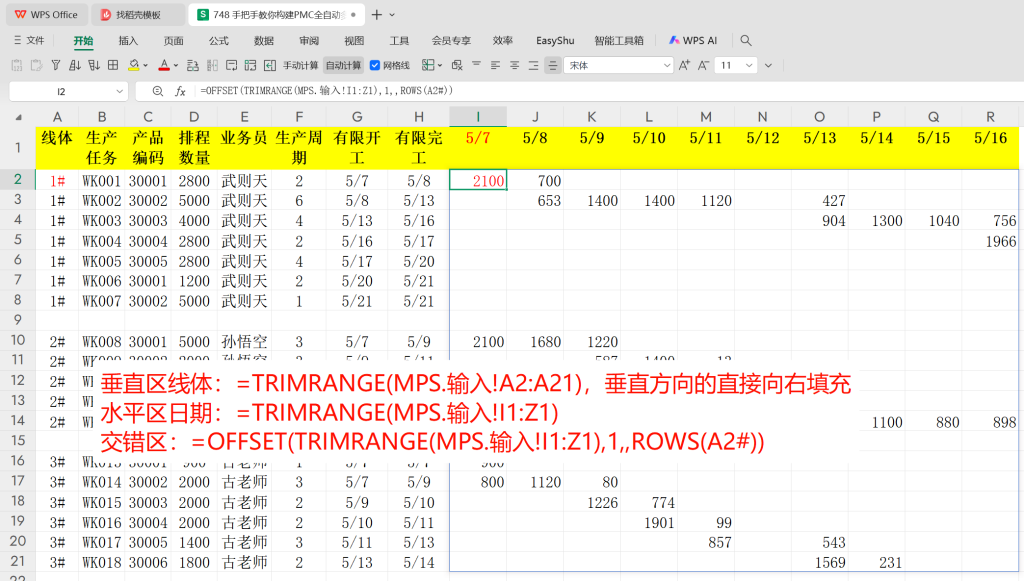

垂直区线体:=TRIMRANGE(MPS.输入!A2:A21),垂直方向的直接向右填充

水平区日期:=TRIMRANGE(MPS.输入!I1:Z1)

交错区:=OFFSET(TRIMRANGE(MPS.输入!I1:Z1),1,,ROWS(A2#))

手把手教你构建PMC全自动多工序分解系统 - 3

MPS一维.输出

由于前期已经把二维的数据进行了动态数组化,所以此时用公式TOCOL加上IF判断就可以快速把二维MPS转换成一维的MPS,录入以下公式:

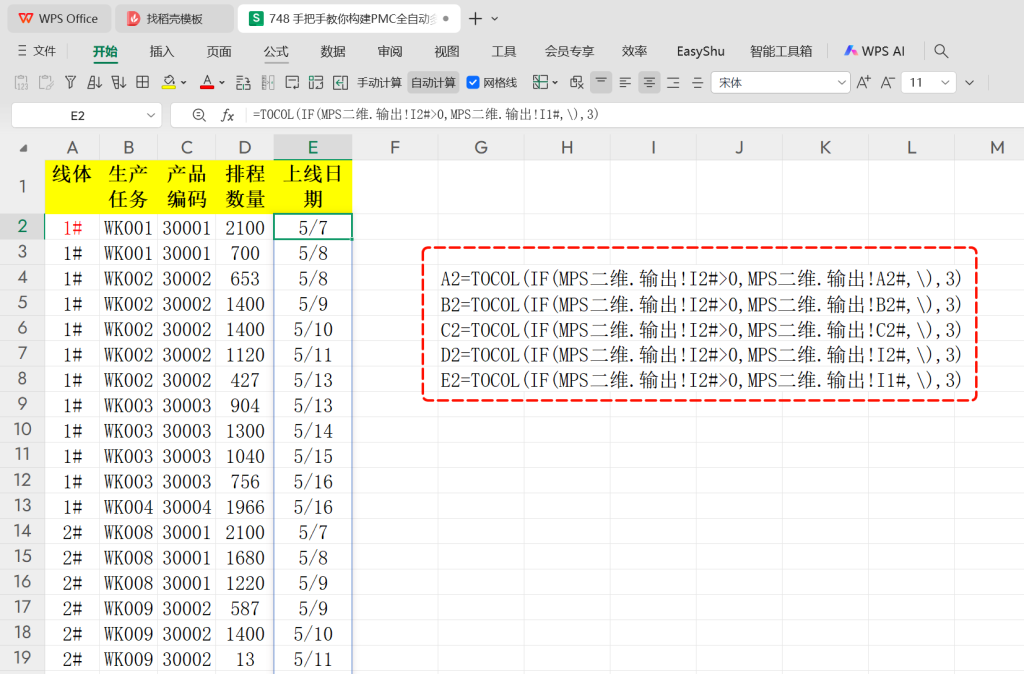

A2=TOCOL(IF(MPS二维.输出!I2#>0,MPS二维.输出!A2#,\),3)

B2=TOCOL(IF(MPS二维.输出!I2#>0,MPS二维.输出!B2#,\),3)

C2=TOCOL(IF(MPS二维.输出!I2#>0,MPS二维.输出!C2#,\),3)

D2=TOCOL(IF(MPS二维.输出!I2#>0,MPS二维.输出!I2#,\),3)

E2=TOCOL(IF(MPS二维.输出!I2#>0,MPS二维.输出!I1#,\),3)

手把手教你构建PMC全自动多工序分解系统 - 3
