PMC生产计划的制定不仅要求具备专业的排程知识,还需要深入了解产品的制造工艺,特别是有关产品线平衡率(LOB)的知识。掌握诸如Takt Time(工作节拍时间)、循环时间、平衡指数、CD时间(转换或准备时间)和LT时间(交货期或提前期)等关键术语,对于有效识别生产排程中的瓶颈问题极为重要。
提升产品线平衡率(LOB)是生产计划中实现整体产能增长的关键要素之一。通常而言,线平衡率越高,表明生产效率也越高。因此,掌握计算LOB的方法是对每个生产计划PMC(生产计划与物料控制)人员必备的知识技能。
节拍时间:

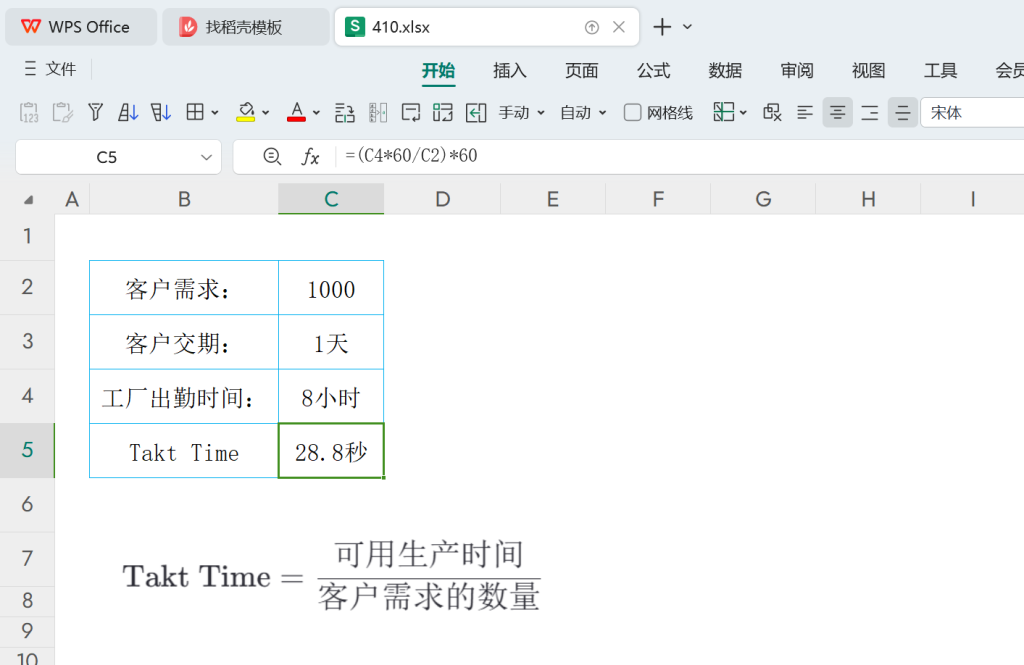

Takt Time体现了生产系统需遵循的“客户需求节奏”。简言之,它定义了为满足当前客户需求,平均每生产一个单位产品所需的时间间隔。该指标依据客户需求总量和实际可用的生产时间来计算,旨在确保生产速率与市场实际需求精准对齐,防止生产过剩和库存积累,同时确保能迅速适应市场需求的变化。
他的计算公式为:可用生产时间/客户需求的数量,在计算时,应注意统一时间单位,通常采用分钟作为标准,例如,若工厂每日工作8小时,则转换为480分钟。计算得出的Takt Time既可以是分钟级别,也可根据需要转换为秒,以便于实际生产调度。

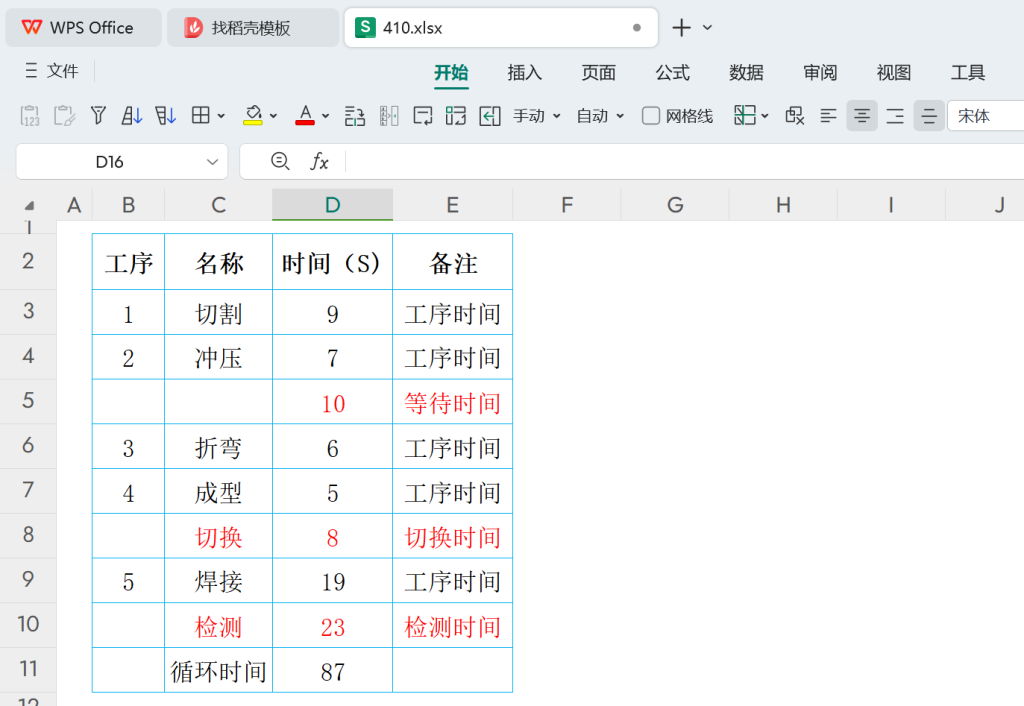

循环时间
循环时间(Cycle Time)在制造和运营管理中是一个核心概念,它指完成一个完整生产周期或加工周期所需的时间,从开始处理一个单位的产品直到该产品完成并准备进行下一个生产步骤或作为成品输出的全部时间。循环时间包括了实际加工操作时间、机器设置时间、材料搬运时间、短暂的停机时间(如设备清理)以及质量检查等辅助活动时间,但不包括长时间的设备停机或等待时间(这些通常被归类为延误或浪费)。
需要注意的是各个工序的工作时间总和(即所有工序时间相加)通常不会等于整个生产线的循环时间,这是因为生产线上可能存在以下因素:工序间的等待时间、工序间的运输时间、设备准备和切换时间、质量检测时间、缓冲时间等等,新手需要特别注意。

线平衡率
平衡率是评价生产线均衡状态的指标,通常以百分比形式表达。愈高的平衡率指示着生产线效率愈佳,理想状况下,平衡率接近100%意味着各工作站的作业时间近乎相等,生产线不存在显著瓶颈。

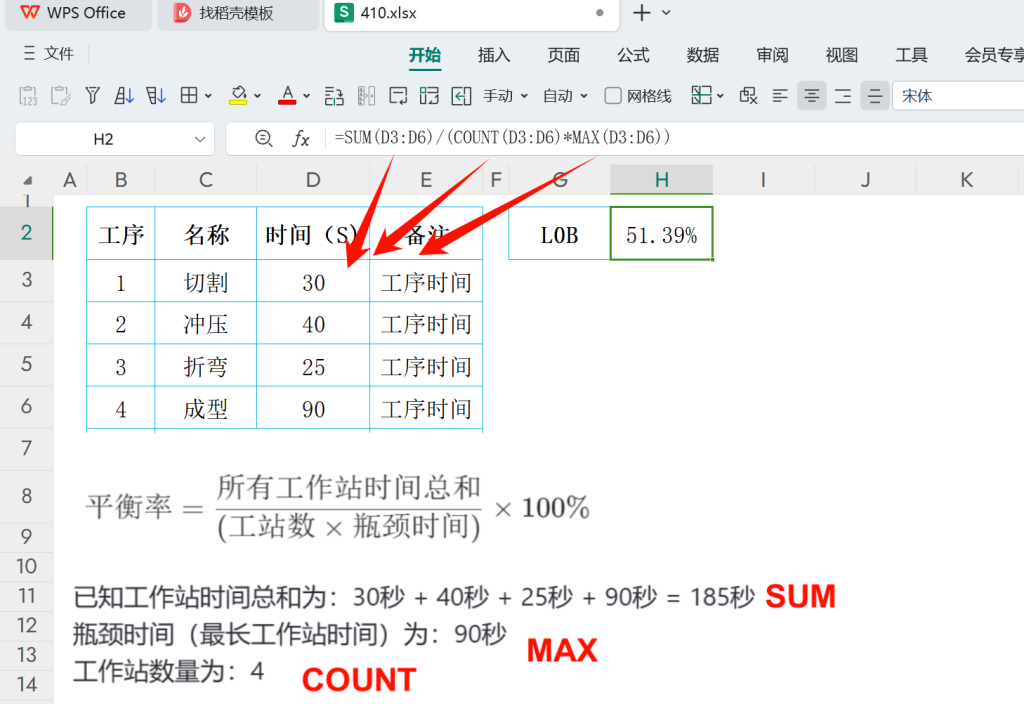

计算公式:
平衡率=所有工作站时间总和/(工站数×瓶颈时间)*100%
举例说明:
已知工作站时间总和为:SUM(D3:D6)=30秒 + 40秒 + 25秒 + 90秒 = 185秒
瓶颈时间(最长工作站时间)为: MAX(D3:D6)=90秒
工作站数量为:COUNT(D3:D6)=4
代入公式得到:
平衡率=SUM(D3:D6)/(COUNT(D3:D6)*MAX(D3:D6))≈51.39%

最后总结:
总之,PMC生产计划的精妙之处在于综合运用多种管理工具与理念,确保生产既高效又灵活地响应市场。Takt Time作为客户需求的节拍,引导生产节奏与市场同步;循环时间的严格把控揭示了每一步作业的效率详情,助力识别并削减非增值时间;而线平衡率的优化,则是追求生产线各环节顺畅协作、消除瓶颈的核心所在。这些概念相互交织,共同构成了提升生产效率与产能的基石。
对PMC专业人员而言,深入理解并实践这些原则,不仅能提升生产计划的科学性与预见性,还能有效降低生产成本、缩短交货周期,最终增强企业的市场竞争力。在快速变化的商业环境中,持续优化这些核心指标,灵活调整生产策略,是实现持续改进和卓越运营的必经之路。因此,不断学习与应用这些知识,对于任何致力于提升生产管理水平的个人或组织来说,都是至关重要的。
