系列第62篇|从零开始搭建标准ERP架构

👣 接续第61天“电子派工”,今天我们进入 生产执行层的核心模块:MES扫码报工

🔧 目标:实现“扫码 → 填数 → 自动记录”的全流程闭环

🎯 关键点:条码输入 + 必填控制 + 统计关联 + 数据回溯

💡 核心价值:让每一次操作都有迹可循,每一笔数据都能追溯

🔍 回顾:我们已经做了什么?

在前几篇中,我们完成了:

  • 建立了完整的 零件工艺分解体系
  • 实现了 成本估算与工时计算
  • 完成了 工序负荷预判与瓶颈识别
  • 构建了 “倒推式APS排程”模型
  • 输出了 可视化甘特图
  • 设计了 “按班组、按日期”的电子派工系统
  • 发布了 带二维码的派工任务

现在,所有任务都已“飞进车间”。但问题来了:

员工完成工作后,如何快速上报?

是否可以避免手工录入错误?

如何确保数据真实、准确、及时?

是否能自动关联原始任务?

答案是:用“扫码+表单+自动统计”实现“一键报工”

步骤一:新建数据表 → 存储报工记录

新建表:MES零件报工明细表

  • 表用途:存储每次扫码报工的数据
  • 字段结构:
    • 生产任务号-工艺顺序号(条码)
    • 合格数量(数字)
    • 报工时间(创建时间)
    • 报工人(创建人)

作用:

所有报工数据集中管理

支持后续分析与预警

是MES执行层的基础数据库

🚀 第62天:让每一道工序都留下足迹——打造智能扫码报工系统

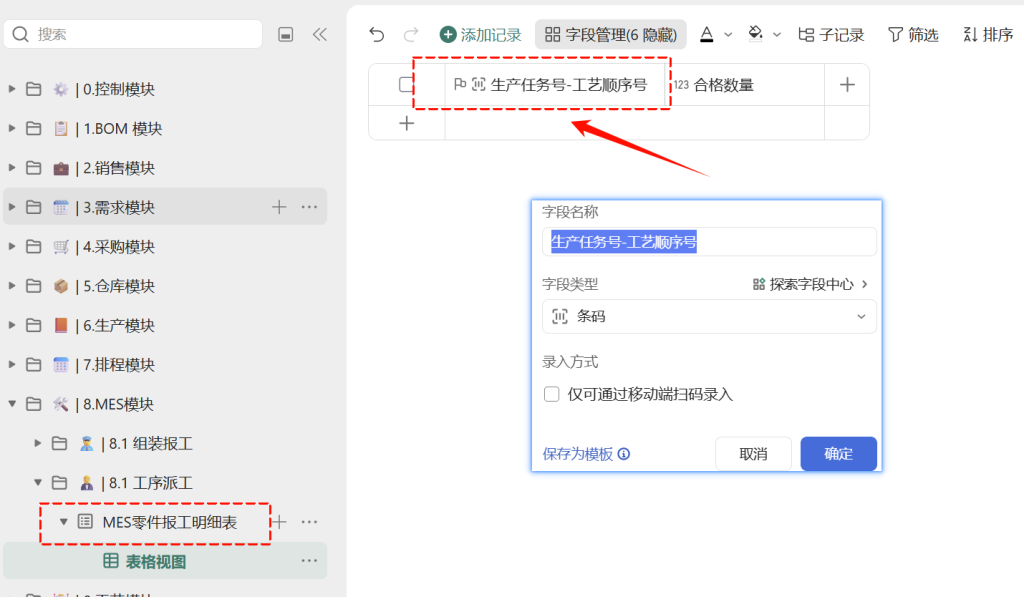

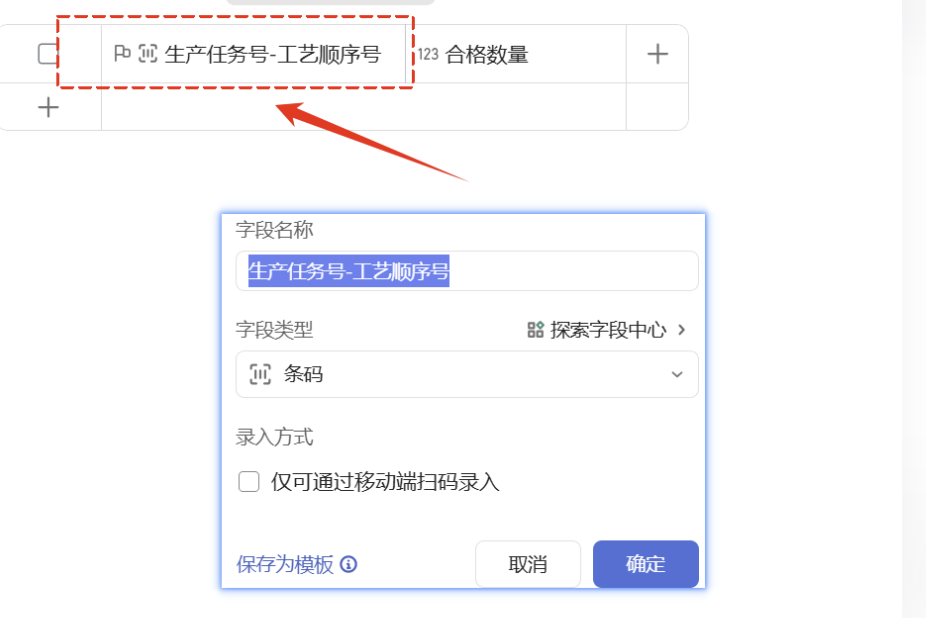

步骤二:添加条码字段 → 记录扫码结果

新增字段:生产任务号-工艺顺序号

  • 字段类型:条码
  • 录入方式: “仅可通过移动端扫码录入”
  • 设置为:必填字段

逻辑说明:

员工必须扫描二维码才能填写

防止手动伪造或误填

确保每条记录都来自真实任务

示例:

扫描 WK-202602008-2 → 自动填充该字段

不允许空值或随意修改

🚀 第62天:让每一道工序都留下足迹——打造智能扫码报工系统

步骤三:新增数字字段 → 输入合格数量

新增字段:合格数量

  • 字段类型:数字
  • 单位:件
  • 可设置最小值:0
  • 最大值:不超过计划数量(可后期校验)

作用:

记录本次实际完成的合格品数量

支持分批报工(如一次报200,下次再报88)

为进度跟踪提供依据

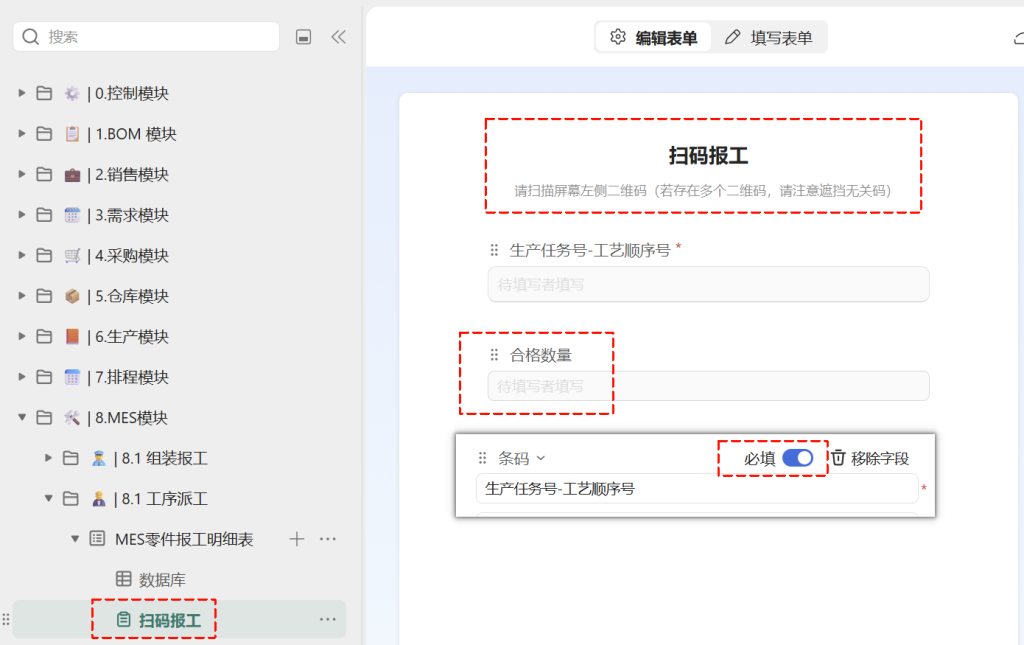

步骤四:创建表单视图 → 实现“扫码入口”

新建视图:扫码报工

  • 视图类型:表单视图
  • 表单标题:扫码报工
  • 提示语:

请扫描屏幕左侧二维码(若存在多个二维码,请注意遮挡无关码)

  • 字段配置:
    • 生产任务号-工艺顺序号必填
    • 合格数量:非必填(也可设为必填)
    • 其他字段隐藏

效果:

用户打开链接 → 看到清晰指引

扫码 → 填数 → 提交

流程简单、易上手

🚀 第62天:让每一道工序都留下足迹——打造智能扫码报工系统

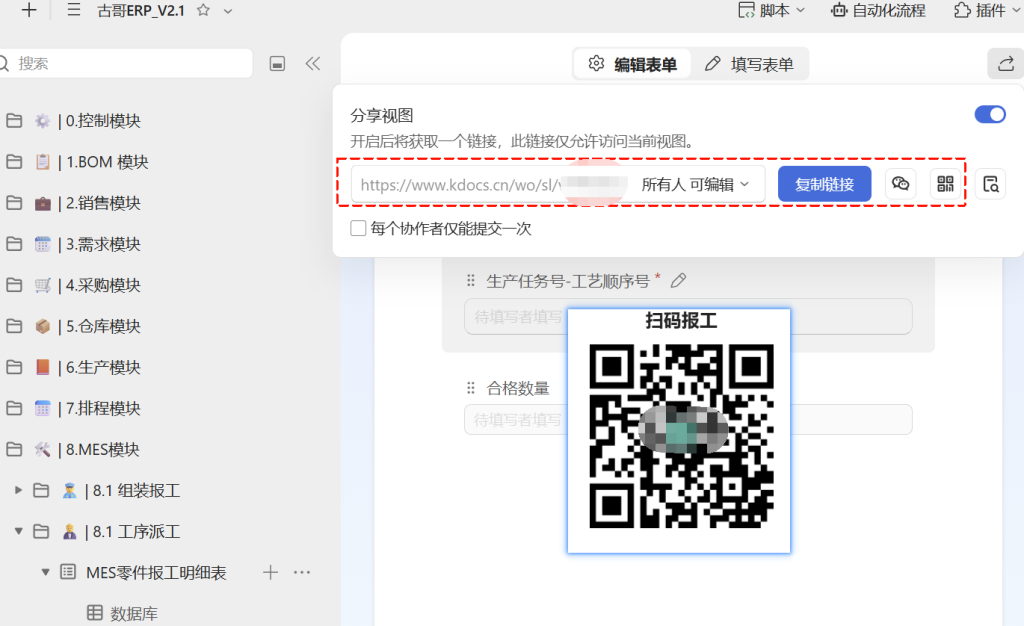

步骤五:发布表单 → 贴到机台固定位置

分享设置:

  • 启用“分享视图”
  • 权限:所有人可编辑
  • 复制链接 → 生成二维码
  • 将二维码打印出来,贴在机台旁

实际使用流程:

员工打开手机浏览器

扫描“报工入口”二维码

再扫描工控机上的“派工二维码”

输入合格数量

提交 → 数据自动写入系统

优势:

无需登录账号

无需安装APP

🚀 第62天:让每一道工序都留下足迹——打造智能扫码报工系统

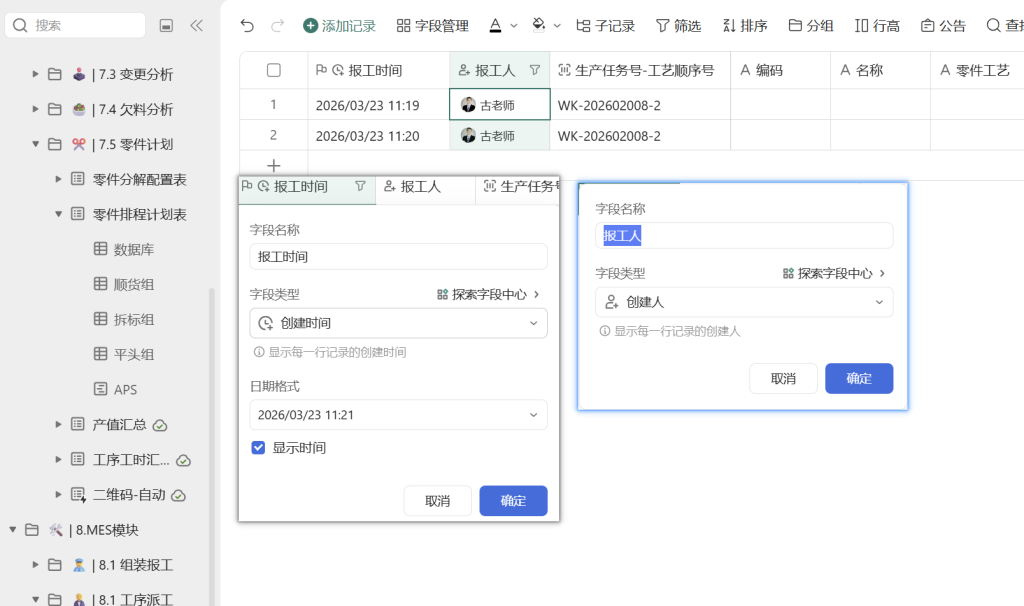

步骤六:自动记录时间与人员

添加字段:

1. 报工时间

  • 字段类型:创建时间
  • 显示格式:YYYY/MM/DD HH:mm:ss
  • 作用:记录报工发生的具体时间

2. 报工人

  • 字段类型:创建人
  • 作用:自动记录谁提交了这条报工

示例:

作用:

支持责任追溯

支持绩效考核

支持异常排查

🚀 第62天:让每一道工序都留下足迹——打造智能扫码报工系统

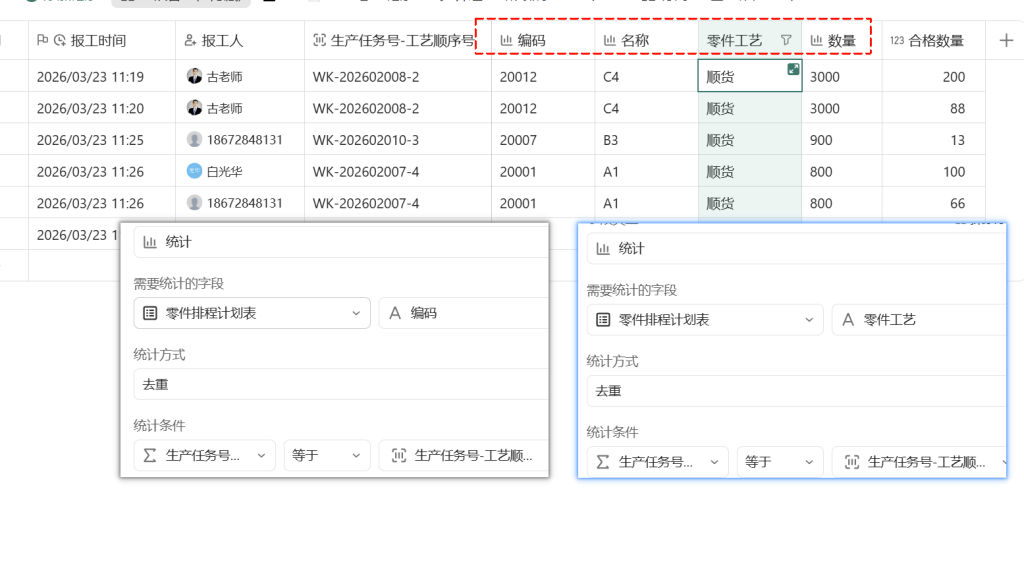

步骤七:创建统计字段 → 关联原始任务信息

新增统计字段:

逻辑说明:

每个“生产任务号-工艺顺序号”在排程表中是唯一的

所以可以通过它反向查询出对应的编码、名称、工艺等信息

实现“报工记录 → 原始任务”的自动关联

示例:

扫码 WK-202602008-2 → 自动显示:

编码:20012

名称:C4

工艺:顺货

数量:3000

作用:

无需重复填写

减少人为错误

提高数据一致性

🚀 第62天:让每一道工序都留下足迹——打造智能扫码报工系统

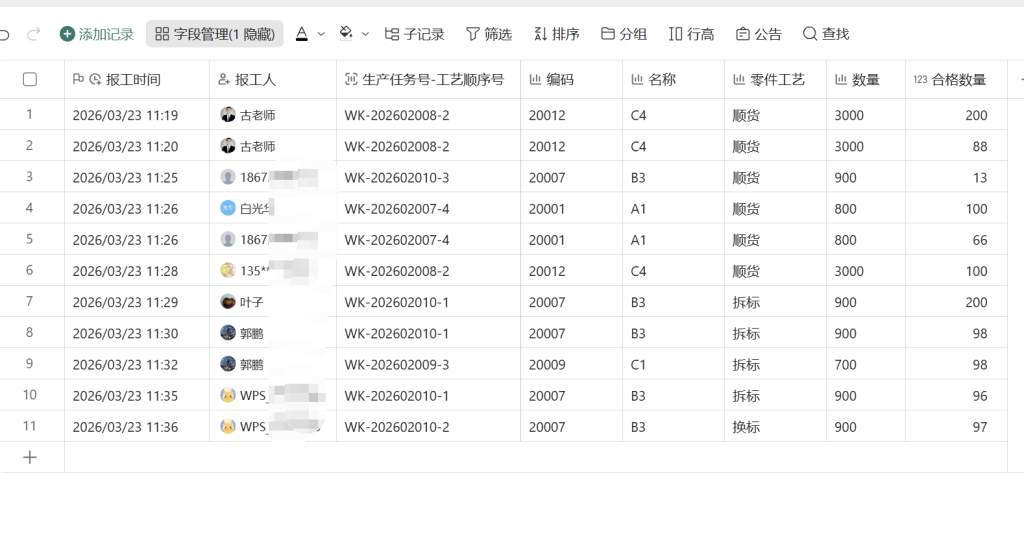

📊 实际效果演示(以图为例)

🚀 第62天:让每一道工序都留下足迹——打造智能扫码报工系统

🛠️ 为什么这样设计?背后逻辑解析

设计点原因
使用“条码字段”而非文本强制扫码,防止伪造
设置“必填”确保数据完整性
使用“创建时间”和“创建人”实现全过程追溯
添加“统计字段”自动补全任务信息,减少输入
发布为“共享链接”便于一线员工访问

这套模型,其实就是一个 微型“MES执行引擎”

🔮 下一篇预告:第63篇来了!

如何实现“异常预警与进度监控”?

如何判断“报少了”、“报多了”?

如何提醒“未按时完成”?

如何实时更新“完工率”?

如何支持“返工”与“报废”?

我们将继续深化 MES监控层,打造真正的 “实时反馈+智能预警”系统

记得关注【信胜优】!

💬 互动一下

你们公司目前是怎么报工的?

是纸质登记?还是Excel填报?

有没有试过用扫码?欢迎留言区聊聊~
