✨ 系列第63篇|从零开始搭建标准ERP架构
👣 接续第62天“扫码报工”,今天我们进入 生产监控层的核心模块:工序进度可视化
🔧 目标:实现“每道工序的完工率、责任人、最新进展”一目了然
🎯 关键点:统计汇总 + 公式计算 + 多维度关联
💡 核心价值:让PMC不再靠打电话问进度,而是用数据说话
🔍 回顾:我们已经做了什么?
在前几篇中,我们完成了:
- 建立了完整的 零件工艺分解体系
- 实现了 成本估算与工时计算
- 完成了 工序负荷预判与瓶颈识别
- 构建了 “倒推式APS排程”模型
- 输出了 可视化甘特图
- 设计了 “电子派工+扫码报工”闭环系统
现在,所有任务都已“飞进车间”,员工也开始扫码报工。但问题来了:
❓ PMC如何知道某道工序到底完成多少?
❓ 谁在做?什么时候做的?
❓ 是否存在滞后或卡顿?
❓ 如何提前预警?
答案是:用“统计+公式”构建“工序进度看板”!
✅ 步骤一:切换到主表 → 零件排程计划表
✅ 这张表是整个MES系统的“心脏”
- 包含所有生产任务的详细工序信息
- 是PMC排程、派工、监控的基础
- 所有后续分析都将围绕此表展开
✅ 每一行代表一个“生产任务号-工艺顺序号”的组合
例如:WK-202602008-2 表示 C4 零件的“顺货”工序

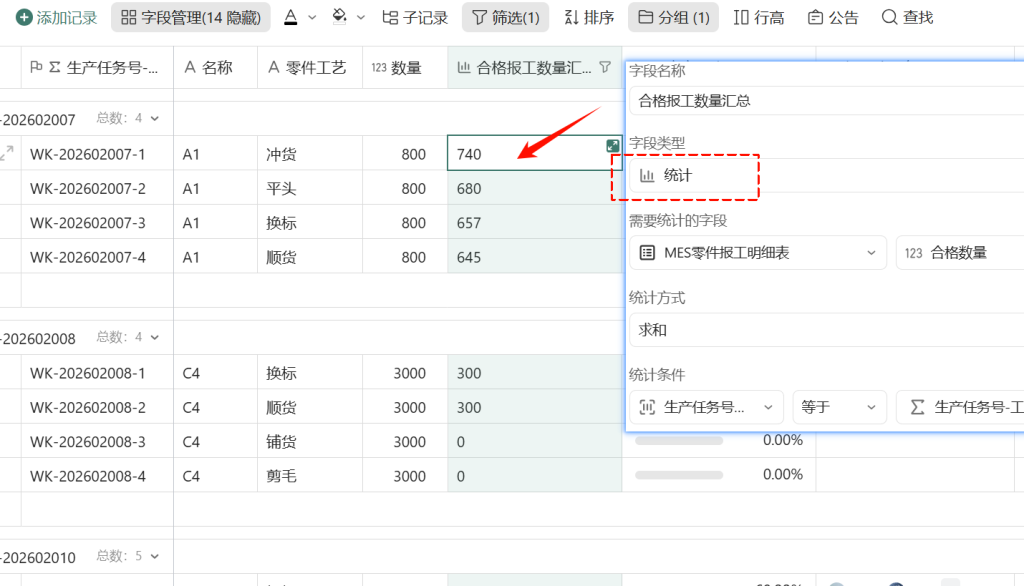

✅ 步骤二:新增统计字段 → 合格报工数量汇总
✅ 新增字段:合格报工数量汇总
- 字段类型:统计
- 统计来源:
MES零件报工明细表 - 统计字段:
合格数量 - 统计方式:求和
- 统计条件:
生产任务号-工艺顺序号= 当前行生产任务号-工艺顺序号
✅ 作用:
自动汇总该工序的所有报工记录
实现“累计合格数”的动态更新
支持分批报工(如先报200,后报88)
✅ 优势:
不需要手动累加
实时同步
支持多班组协同

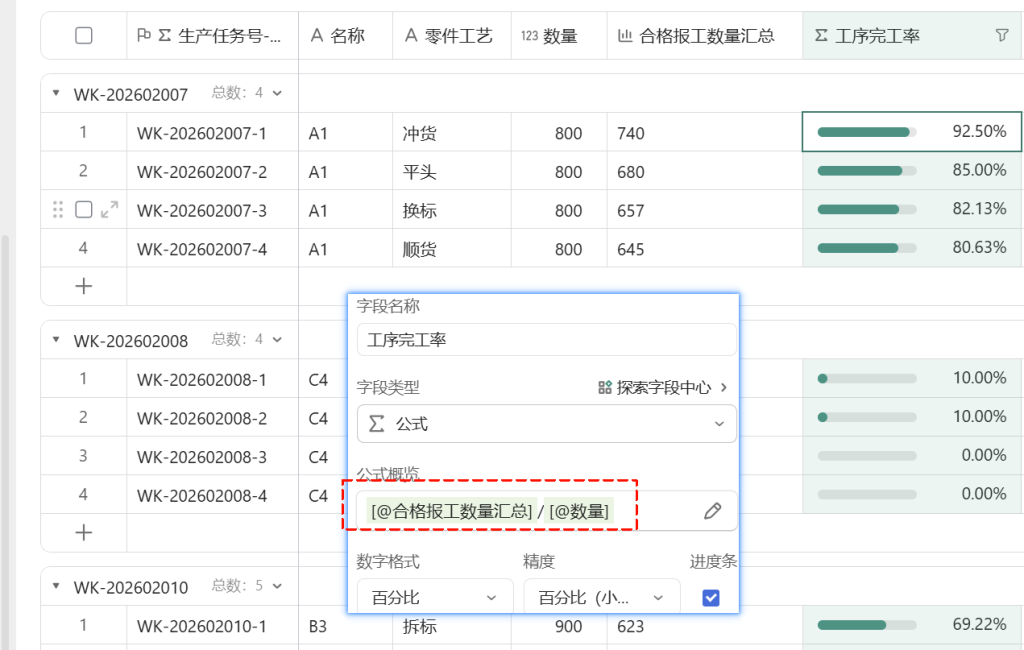

✅ 步骤三:新增公式字段 → 工序完工率
✅ 新增字段:工序完工率
- 字段类型:公式
- 数字格式:百分比
- 精度:小数点后2位
- 显示为:进度条(可选)
✅ 作用:
计算当前工序的完成比例
可视化展示进度状态
支持阈值预警(如低于50%红色提醒)
✅ 示例:
数量:800,合格报工:740 → 完工率:92.50%
数量:3000,合格报工:300 → 完工率:10.00%
✅ 效果:
一眼看出哪些工序快完成了,哪些还在拖后腿
支持优先级调度决策

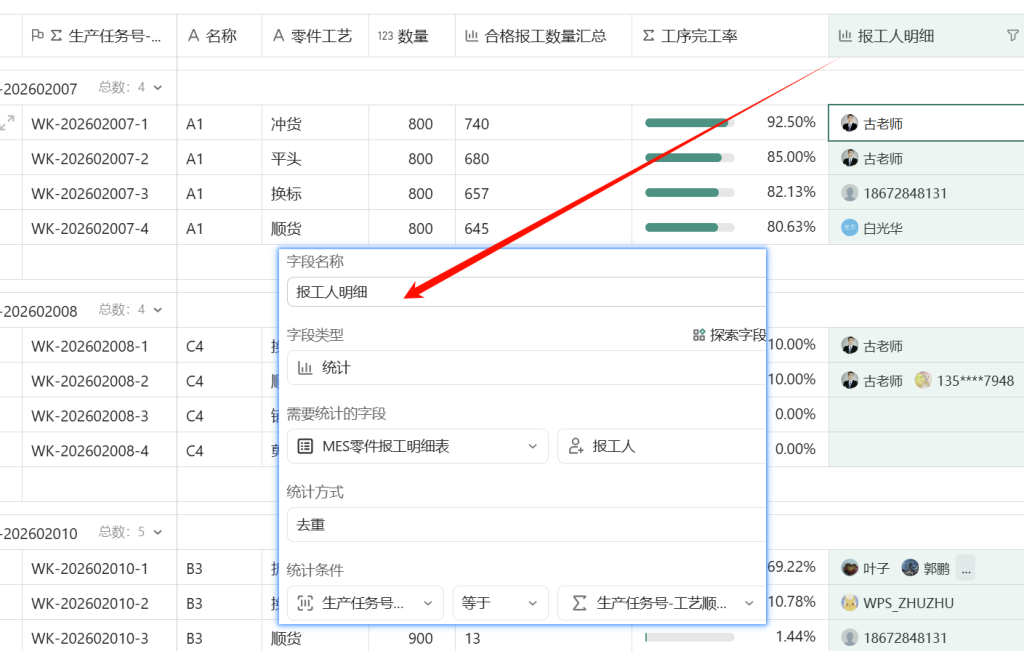

✅ 步骤四:新增统计字段 → 报工人明细
✅ 新增字段:报工人明细
- 字段类型:统计
- 统计来源:
MES零件报工明细表 - 统计字段:
报工人 - 统计方式:去重
- 统计条件:
生产任务号-工艺顺序号= 当前行生产任务号-工艺顺序号
✅ 作用:
显示参与该工序的所有操作员
支持责任追溯
可用于绩效分析(谁报得多、谁效率高)
✅ 优势:
不再是“黑箱操作”
每个人的工作都有迹可循
便于团队协作管理

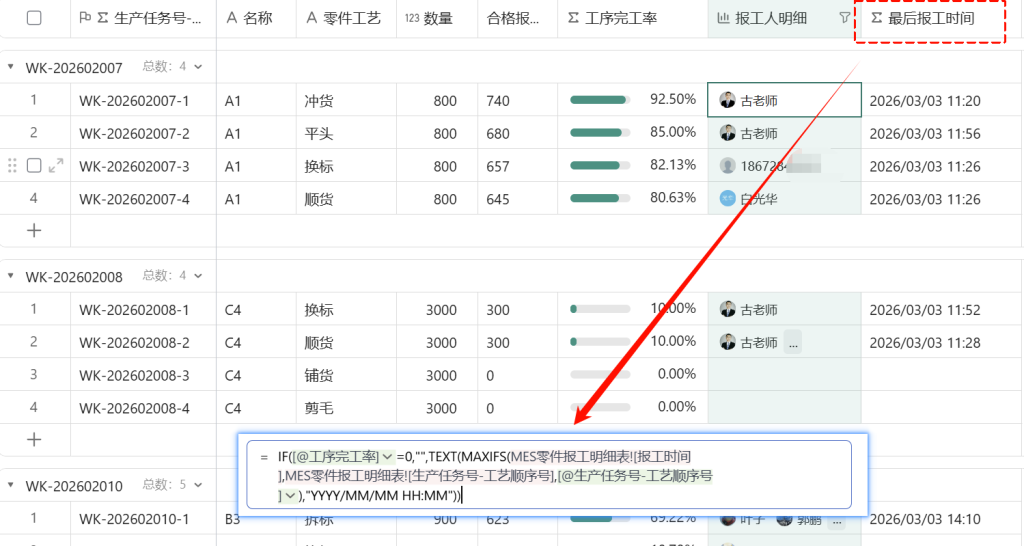

✅ 步骤五:新增公式字段 → 最后报工时间
✅ 新增字段:最后报工时间
- 字段类型:公式
| 函数 | 功能 |
MAXIFS | 在满足条件的范围内取最大值(即最晚的时间) |
MES零件报工明细表![报工时间] | 获取所有报工记录的时间 |
MES零件报工明细表![生产任务号-工艺顺序号] | 条件字段 |
[@生产任务号-工艺顺序号] | 当前行的匹配值 |
TEXT(..., "YYYY/MM/DD HH:MM") | 格式化输出时间 |
IF(...=0, "", ...) | 如果完工率为0,则不显示时间(避免空值干扰) |
✅ 作用:
显示该工序最后一次报工的时间
用于判断是否停滞
支持周期分析(如首道→末道耗时)
✅ 优势:
实时掌握“最新动态”
若长时间无更新,可触发预警
支持“生产节拍”分析

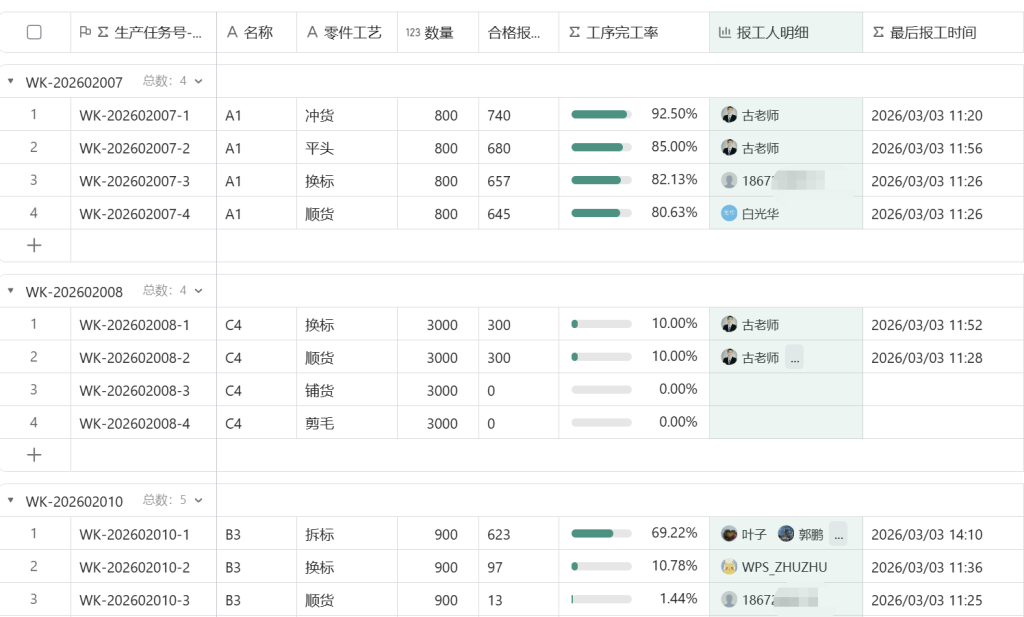

📊 实际效果演示(以图为例)

✅ 效果:
一张表 = 一个车间的“作战地图”
PMC无需跑现场,也能掌握全局
支持快速决策与资源调配
🛠️ 为什么这样设计?背后逻辑解析
| 设计点 | 原因 |
| 使用“统计字段”而非手动输入 | 实现自动化,减少人为错误 |
| 使用“公式字段”进行比率计算 | 实现动态更新,支持实时分析 |
| 添加“报工人明细” | 实现责任到人,提升执行力 |
| 添加“最后报工时间” | 实现时间维度监控,支持预警 |
✅ 这套模型,其实就是一个 微型“生产监控仪表盘”!
🔮 下一篇预告:第64篇来了!
如何实现“异常预警与进度提醒”?
如何判断“报少了”、“报多了”?
如何提醒“未按时完成”?
如何支持“返工”与“报废”?
如何设置“超时报警”?
我们将继续深化 MES预警层,打造真正的 “实时反馈+智能预警”系统。
记得关注【信胜优】!⏰
💬 互动一下:
你们公司目前是怎么跟踪进度的?
是纸质登记?还是Excel填报?
有没有试过用系统自动看板?欢迎留言区聊聊~
🎯 总结一句话:
今天,我们不仅实现了“工序级进度可视化”
更建立了“完工率、责任人、时间轴”三位一体的智能监控体系。
这就是从“事后记录”走向“事中控制”的又一关键突破!
