想象一下:生产线正全力运转交付订单,销售却冲进来提出要求:“客户有紧急需求,三天内必须插单生产!”PMC同事瞬间陷入两难——硬接可能打乱全局计划;拒绝又怕流失客户。生产计划和销售需求这对“欢喜冤家”,总能因插单而爆发冲突!如何让突发插单不再成为制造团队的噩梦?以下四个核心流程,能助PMC团队化被动为主动!

明确界定

任何有效管理的基础,首先是明确“敌情”标准。PMC团队应对插单的第一要务,即界定何为“插单”。

核心定义:凡需插入现有“T+3生产周期”内(T为当日),打破已冻结排程计划的紧急需求,即触发“插单”规则。

例如,今日为7月28日(T),已冻结排程计划至7月31日(T+3)。任何要求在此三天内完成生产的新单或变更,均视为插单。

为何强调这一标准?

明确触发点,避免因标准模糊导致插单泛滥:销售一句“很急”就让计划不停修改。标准就是底线,让插单不再是“口头紧急”,而是有据可依的动作。

PMC如何用自动化表格工具应对紧急插单需求?

火速评估

无论是否插单,客户最关心的问题是:“最快能何时交货?”但许多PMC团队评估交期依赖经验判断,费时且易出错。

快速响应插单的关键在于:依赖实时数据进行多维度评估:

订单状态:在手订单的总产能需求是多少?已排产比例有多大?未排产订单可能被挤占的空间?

物料状态:所需物料是否已领料?已领料中已加工/待加工比例?是否存在替代料或库存缺口?

库存状态:半成品、成品库存是否可利用?是否有已排单但尚未提货的库存占用?

脱离这些数据的评估,等同于蒙着眼睛排计划!

“上次插单,老王拍胸脯说三天能完成,结果物料缺口根本没查!整个车间等料停工一整天…”——某制造经理的无奈吐槽。

PMC如何用自动化表格工具应对紧急插单需求?

工具加持

纯手工评估插单影响效率低下、漏洞百出。解决方案是引入自动化工具——表格自动排程!实时导入订单、产能、库存信息,一键模拟插单后新交期及原有排程连锁反应。一分钟完成人脑半小时的判断。

锁定排程:

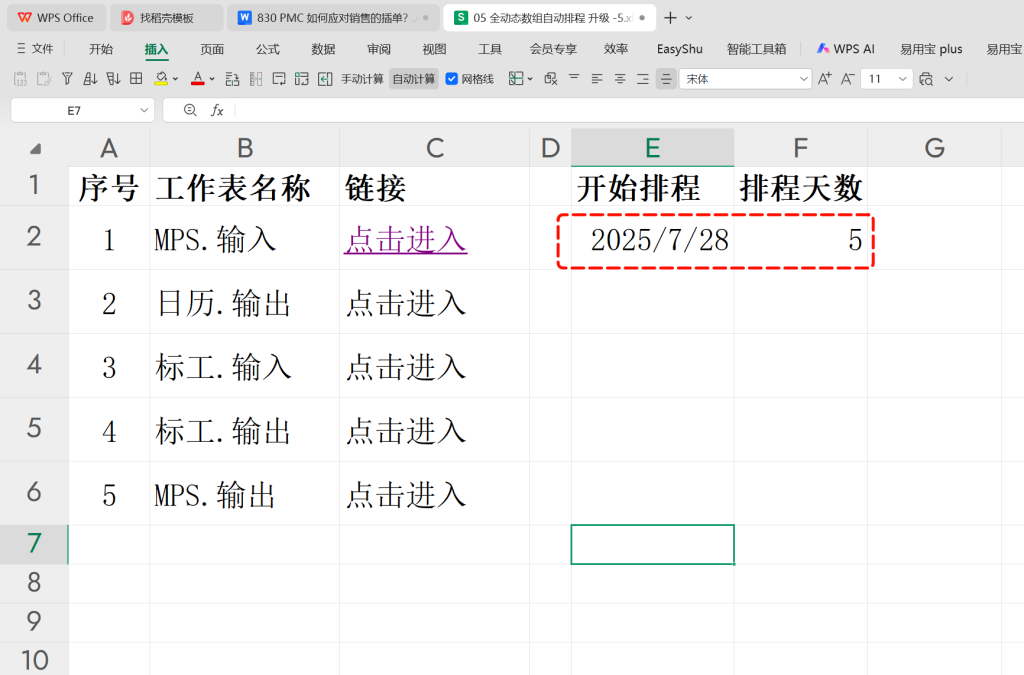

E2:请输入开始排程的日期(例如:7月28日

F2:请输入锁定排程的天数(例如:5,对应日期范围为7月28日至8月1日)

PMC如何用自动化表格工具应对紧急插单需求?

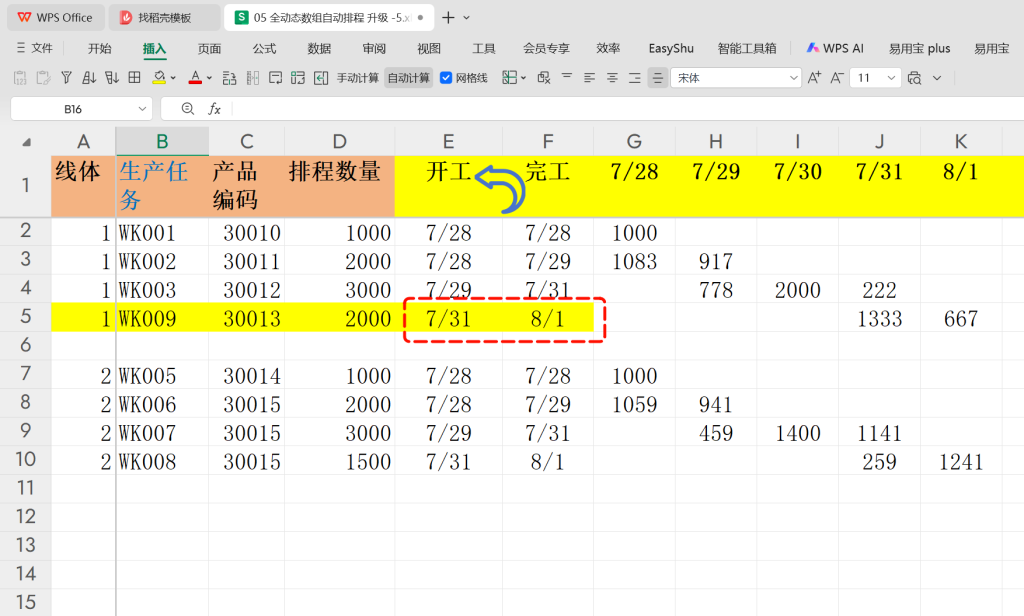

通过目录进入“工作表1:MPS输入工作表”,录入待评估订单WK009,触发自动排程计算。该订单将按顺序排入生产线1的末尾。经系统运算后,预计完工日期为8月1日,相关信息将反馈至销售部门。

PMC如何用自动化表格工具应对紧急插单需求?

若销售部门不同意当前排程结果,要求提前交付,则将触发插单需求。此时需评估插单对现有计划的影响,包括受影响的订单数量、涉及的订单张数以及总体延期天数等。操作步骤如下:

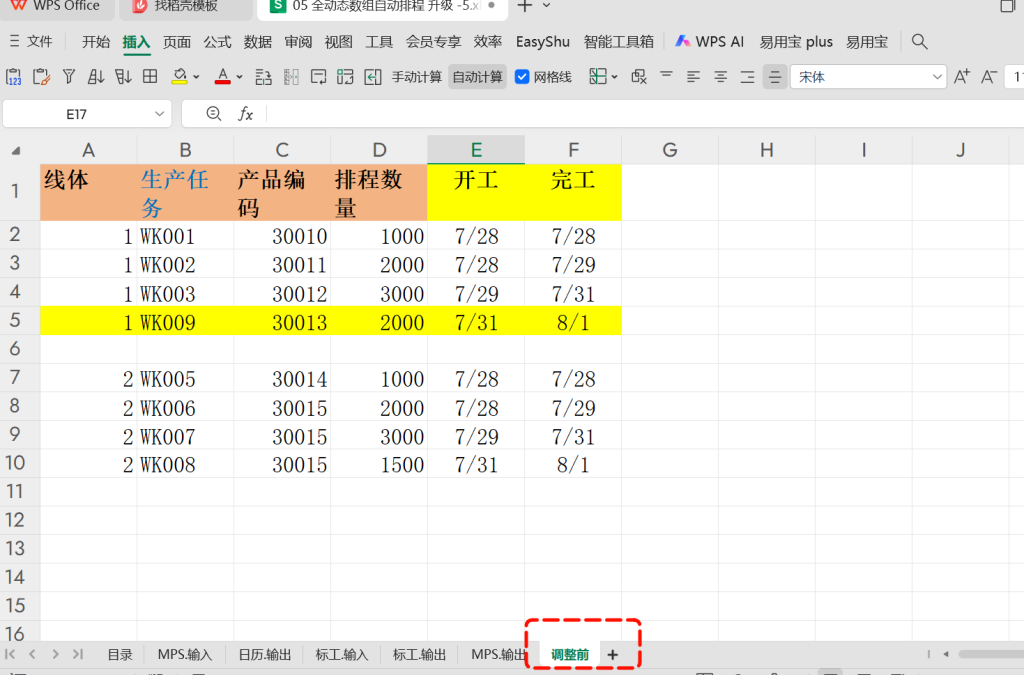

选中A1:F10区域,复制当前排程计划;

将其粘贴至“调整前工作表”中,并选择“粘贴为数值”,以保留原始计划快照,便于后续对比分析。

此流程有助于确保计划调整的可追溯性,并支持影响评估的准确性。

PMC如何用自动化表格工具应对紧急插单需求?

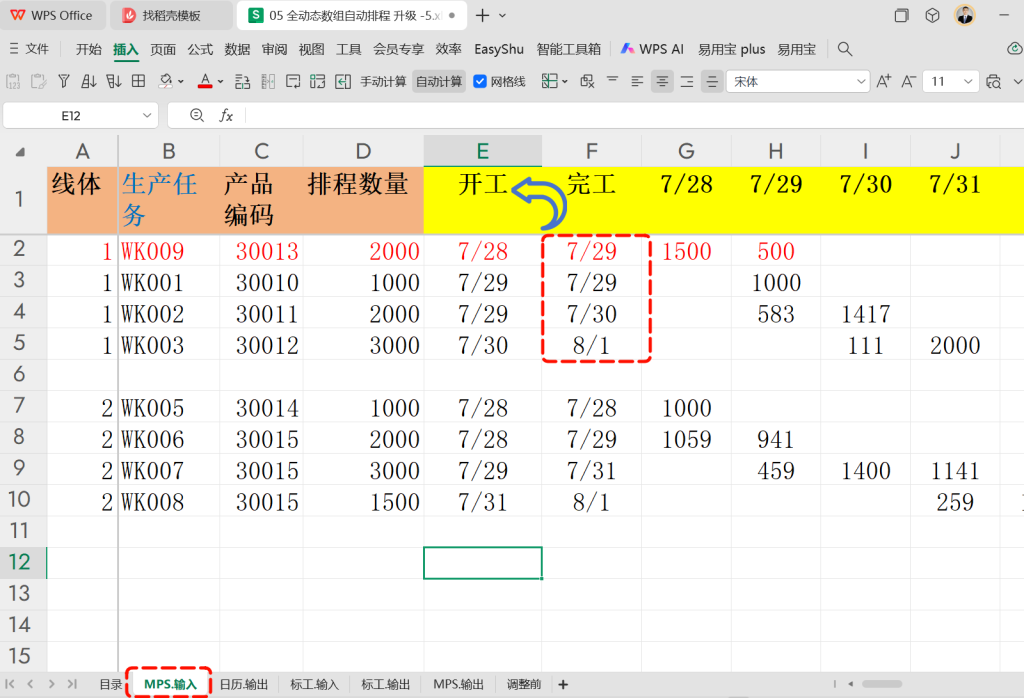

切换回“工作表1:MPS输入”,将订单WK009调整至生产线1的首位。系统经自动排程运算后,重新评估得出该订单的预计完工日期为7月29日。随后,将当前工作表A1:F10区域的数据复制,并粘贴至“调整后工作表”中,以保存调整后的排程方案,便于后续对比与分析。

PMC如何用自动化表格工具应对紧急插单需求?

在“插单分析工作表”中进行如下公式设置:

在E2单元格输入公式:

=XLOOKUP(B2:B10,调整前!B2:B10,调整前!F2:F10),用于提取调整前各订单的原定完工日期;

在F2单元格输入公式:

=XLOOKUP(B2:B10,调整后!B2:B10,调整后!F2:F10),用于获取调整后各订单的新完工日期;

在G2单元格输入公式:

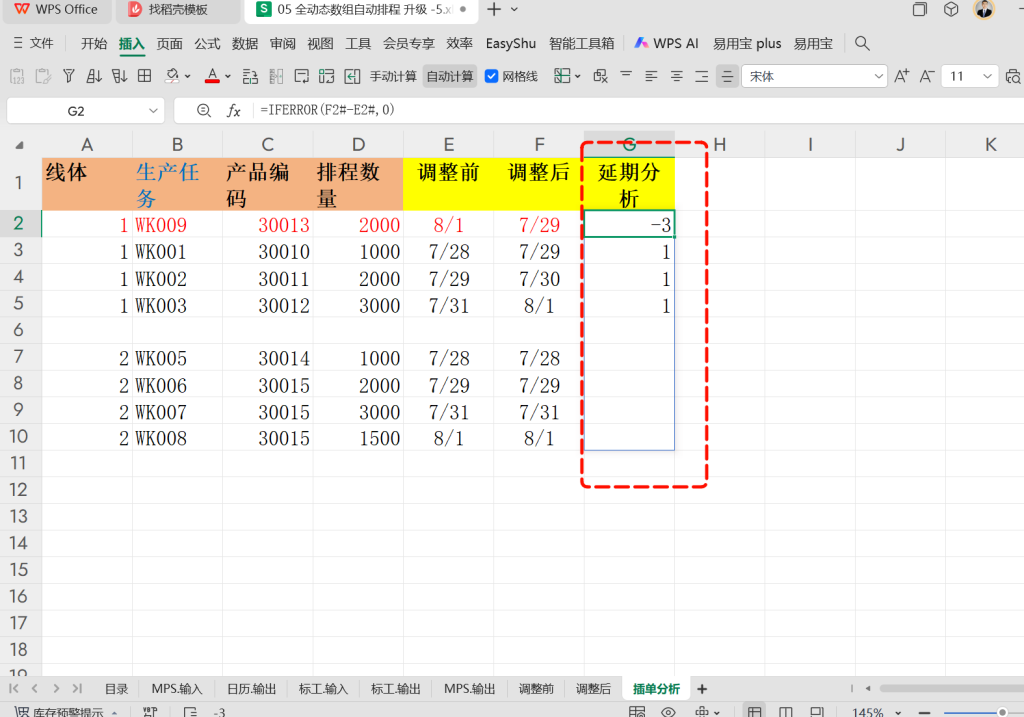

=IFERROR(F2#-E2#,0),用于计算每个订单的工期变动天数(正值表示延期,负值表示提前)。

通过上述运算,得出分析结果如下:

订单WK009可提前3天完成;

但将导致订单WK001、WK002、WK003各延期1天;

受影响订单总量为6,000件。

请销售部门评估该插单对整体交付计划的影响,并确认是否同意执行此调整方案。

PMC如何用自动化表格工具应对紧急插单需求?

上述评估过程完全由表格内置的自动化排程公式完成,无需手动计算。系统通过动态关联“调整前”与“调整后”的排程数据,自动实现订单完工日期的比对与差异分析,整个过程快速、高效,且结果高度量化。

该自动化机制不仅显著提升了排程调整的响应速度,还确保了影响评估的准确性与透明度,为销售、生产等相关部门的决策提供了可靠的数据支持。

预警风险

插单风险预警:如何让销售理解并接受?

PMC评估插单影响后,关键在于用量化数据和书面留痕推动理性决策。

1. 明确“理论交期”

不承诺理想时间,需叠加设备维护、返工等缓冲期,确保交期可执行。

2. 量化“真实影响”

清晰告知:

哪些订单被挤占(如:WK001/002/003)

各延几天,总影响量多少(如:6,000 PCS)

让销售看见“插单代价”。

3. 书面同步留痕

通过邮件或系统发送评估结果与风险计划,避免口头沟通导致权责不清。

插单管理三板斧:

数据驱动:以实时订单、物料、产能支撑决策,拒绝凭经验拍板。

透明沟通:影响可视化,推动销售理性权衡。

工具提效:用自动排程快速模拟,减少人工计算。

PMC如何用自动化表格工具应对紧急插单需求?
