📅 周计划怎么做?先别急着填任务!90%的人漏了这一步

系列第1篇|打牢地基,才能建高楼

👣 明天更新第2篇:周计划审批流怎么搭?

🔔 关注【信胜优】,不错过每一步实操

你是不是也这样?

每周一早上,打开Excel或文档,手写本周要做的事👇

  • 跟进A项目
  • 完成B报告
  • 开C会议

写完发给领导,等批阅……

结果周三才发现:“哎呀,这周只有4个工作日!”

或者:“老板说这个任务应该拆到每天做!”

🤯 问题出在哪?

不是你不会规划,而是缺少一个“时间基准”!

🧱 今天只讲一件事:建好你的「周报日历表」

这是整个周计划系统的“地基”。

没有它,后续所有自动化、关联、统计都会出错。

别担心,操作超简单——只需3步!

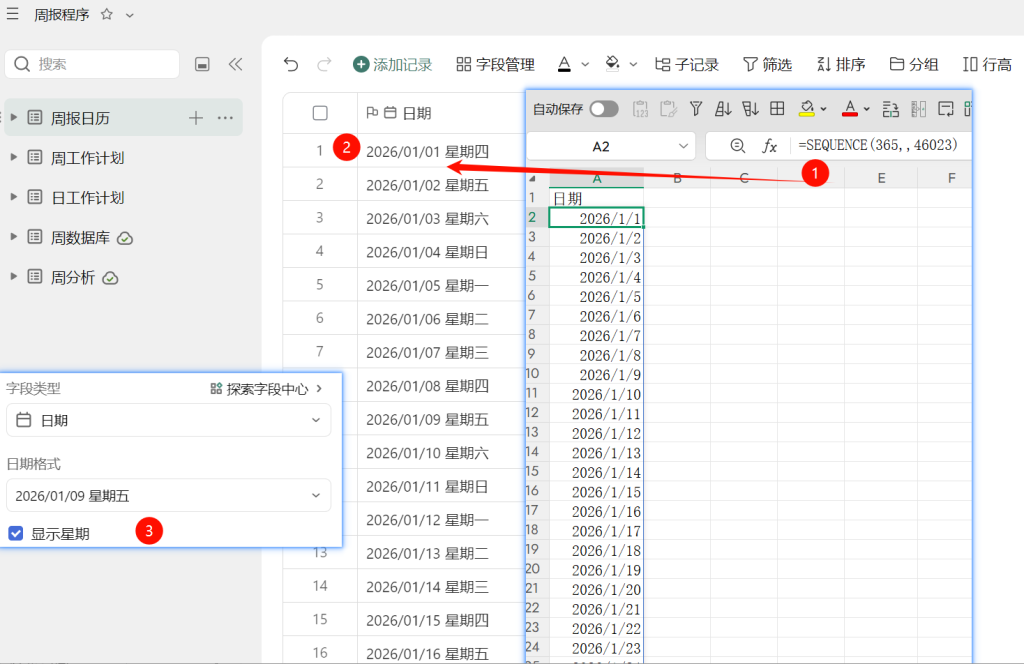

🗓️ 第1步:一次性生成全年日期

不用一天天敲!

在 Excel 里输入这个神奇公式:

=SEQUENCE(365,,46023)

按回车 → 自动列出2026年全部365天!

(46023 = 2026年1月1日的Excel序列号)

然后复制整列 → 粘贴到多维表格,新建一张表,命名为:

周报日历

记得把字段类型设为「日期」,并勾选 显示星期

效果:2026/01/05 星期一 —— 清晰明了!

多维表格:周计划怎么做?先别急着填任务!90%的人漏了这一步

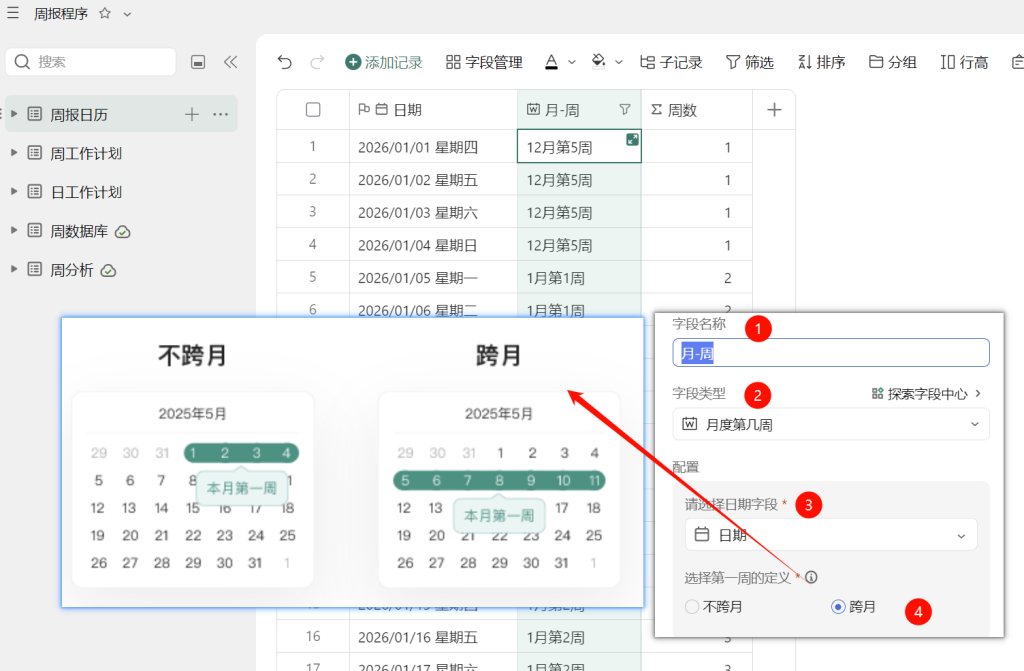

📆 第2步:加一个“中文友好”的周标识

我们中国人习惯说:“1月第1周”、“2月第3周”……

但系统默认的“第5周”可能跨年,让人困惑。

怎么办?

👉 新建一个字段,叫 月-周

  • 类型选:月度第几周
  • 选择日期字段
  • ⚠️ 关键:勾选 跨月定义

这样,1月1日如果是周四,就会被归入“12月第5周”,更符合实际业务场景!

多维表格:周计划怎么做?先别急着填任务!90%的人漏了这一步

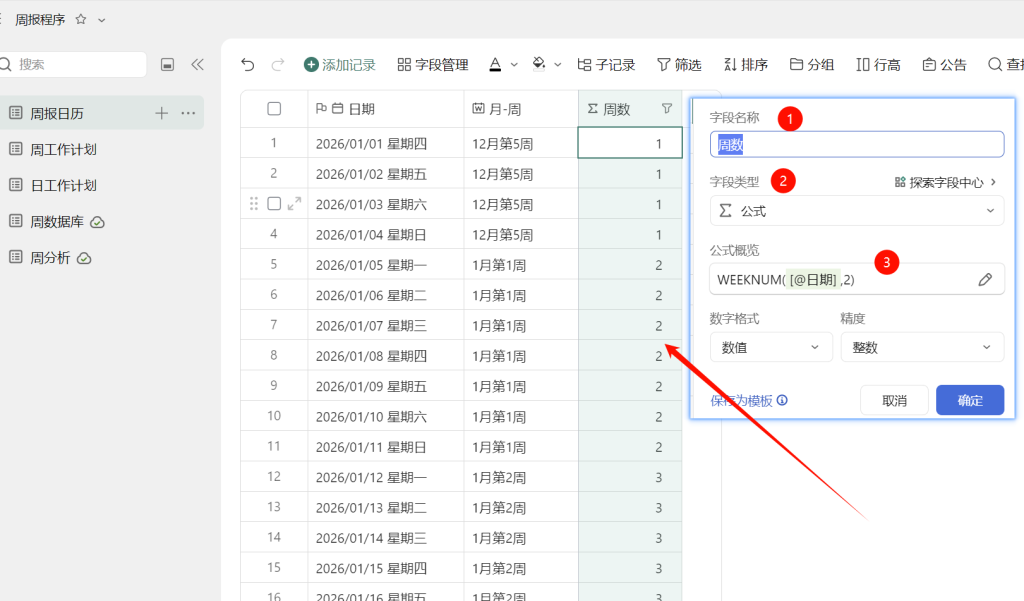

🔢 第3步:再加一个“标准周数”(备用)

有些系统需要数字周(如第1周、第2周……)

新建一个公式字段,叫 周数,输入:

=WEEKNUM([@日期],2)

2 表示周一为每周开始

→ 输出纯数字,方便后续排序或对接其他工具

多维表格:周计划怎么做?先别急着填任务!90%的人漏了这一步

📊 接下来:把它变成“可选的周数据库”

现在你有一张365行的日历表。

但团队成员选“哪一周”时,不可能从365行里挑!

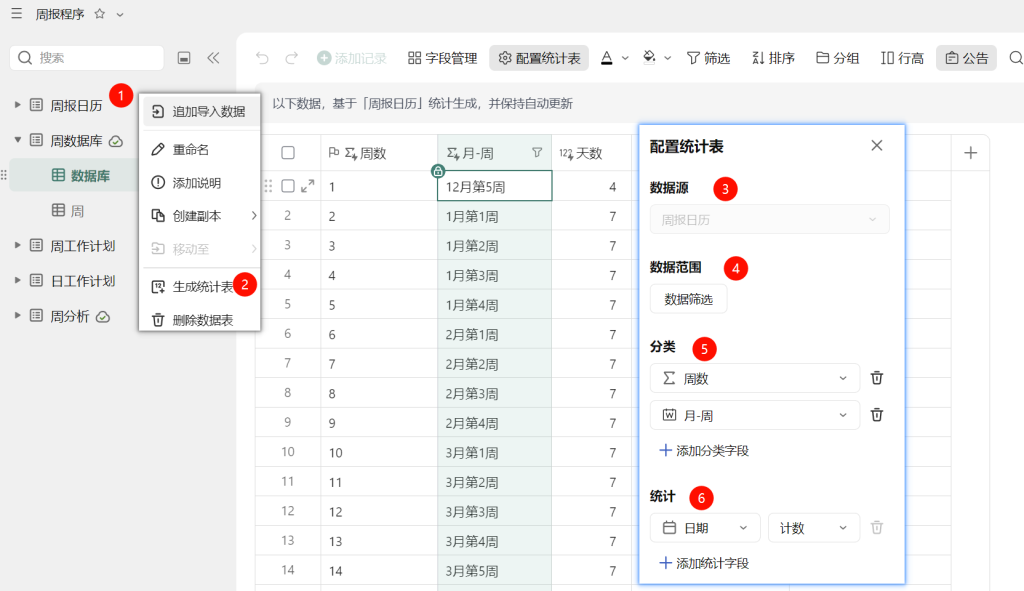

所以,右键这张表 → 生成统计表

  • 分类字段:选「月-周」和「周数」
  • 统计项:日期计数(看这一周有几天)
多维表格:周计划怎么做?先别急着填任务!90%的人漏了这一步

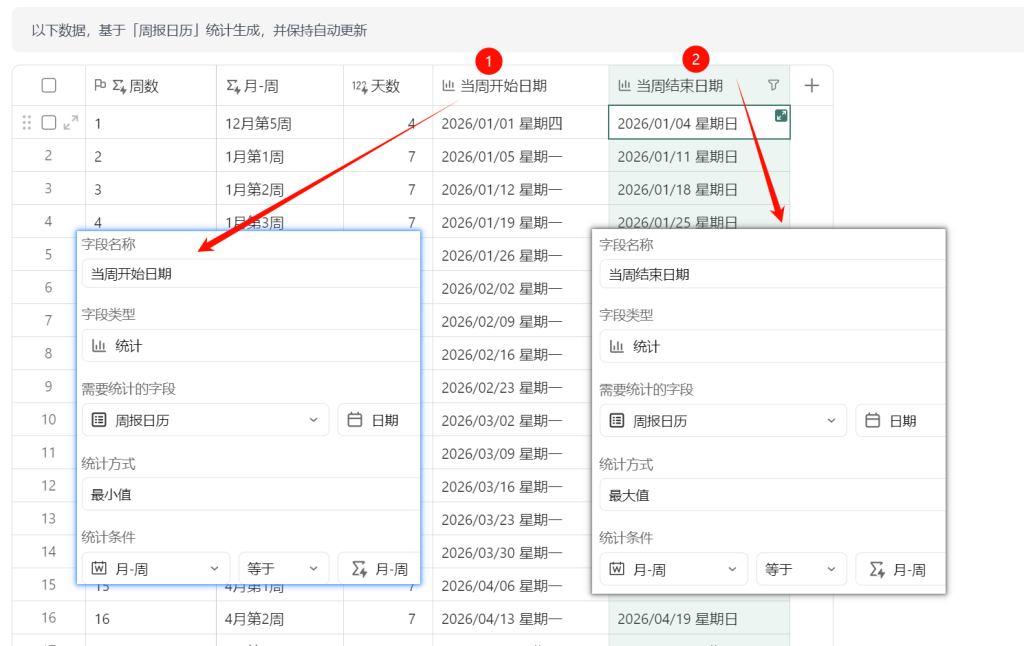

再加两个小字段:

  • 当周开始日期(取最小值)
  • 当周结束日期(取最大值)

结果:你得到了一张干净的“52周清单”

每行代表一周,包含:

  • 中文周名(如“1月第2周”)
  • 开始/结束日期
  • 天数
多维表格:周计划怎么做?先别急着填任务!90%的人漏了这一步

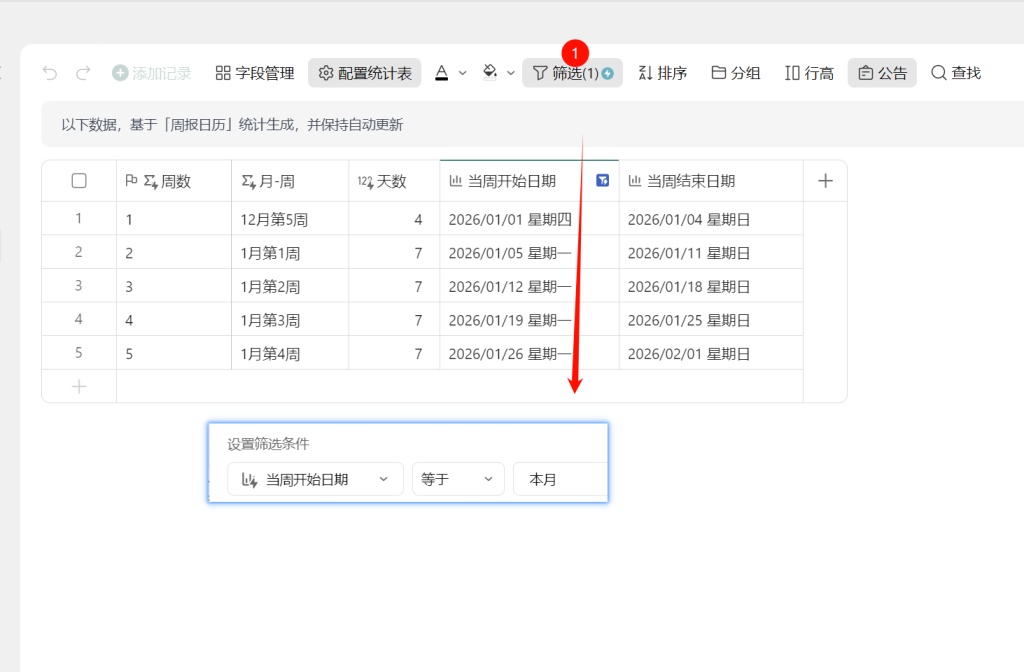

👀 最后一步:创建“本月视图”

为了避免干扰,新建一个筛选视图:

只显示 当前月份的周

这样,员工提交周计划时,下拉框里只有4~5个选项,

不会选错

不会眼花

数据更规范

多维表格:周计划怎么做?先别急着填任务!90%的人漏了这一步

🌟 小结:今天你完成了什么?

批量生成全年日期

创建中文友好的“月-周”标识

构建标准“周数据库”

设置“本月视图”提升体验

这看似只是“准备数据”,

但它是后续自动拆解日计划、关联任务、生成报表的基石!

📣 明天预告:第2篇来啦!

如何设计“周计划审批流”?

员工提交 → 部门领导批 → 老板终审

审批通过后,自动触发日计划生成

字段怎么设?权限怎么控?

记得关注【信胜优】

💬 互动一下

你们现在的周计划是怎么做的?

是手写?还是用工具?
