如何做好PMC

一、专业知识体系

1. 生产模式认知

  • 掌握轨道交通装备制造特性(ETO/MTO主导)
  • 理解多级计划体系(主计划→部件计划→车间作业计划)
  • 熟悉车辆总装、转向架等核心工艺路线

2. 计划方法论

  • 精通MRPⅡ/APS系统逻辑(SAP PP模块为佳)
  • 掌握产能负荷计算(关键设备瓶颈分析)
  • 熟悉齐套管理模式(大型装备BOM层级管理)

3. 供应链协同

  • 掌握三级供应链协同机制(主机厂→系统厂→零件厂)
  • 熟悉进口件采购长周期管理(如轴承、制动系统)
  • 理解质量追溯体系(IRIS标准要求)
智能PMC培训笔记

二、核心能力要求

1. 统筹调度能力

指标名称目标值备注
计划达成率≥98%轨道行业基准
齐套率≥95%2000+零部件项目
在制品周转≤7天车体车间标准

内容转Markdown,图片转Markdown

一、数据类型分类

(一)一维数据

  • 定义:线性排列,数据间仅存在顺序关系
  • 示例:每天的温度(如 [25°C, 28°C, 30°C]

(二)二维数据

  • 定义:由行(记录)和列(字段)构成
  • 示例:生产日报(工单行 + 日期列 )

(三)多维数据

  • 定义:数据有三个及以上属性
  • 示例:销售数据(时间 + 地区 + 产品 + 销量 )

二、字段相关概念

(一)字段定义

数据库表或数据结构中的最小逻辑单元

(二)字段属性

属性类型说明
文本存储文字信息
日期存储日期/时间数据
数字存储数值(整数/小数等)

(三)字段约束

约束类型作用
非空约束确保字段值不能为“空”
录入约束限制录入内容规则(如格式)
唯一约束保证字段值在表中唯一

三、关键数据给AI,叫AI 给方向

第1提示词:{“订单日期”,”订单号”,”项次”,”物料编码”,”订单数量”,”已出货数”,”未出货量”,”交货日期”,”客户代码”,”状态”,”业务”;45659,”PO-2001001″,1,”W01277-001″,120032,0,120032,45704,”GU-01″,”未审核”,”武则天”;45659,”PO-2001002″,1,”W01277-002″,4520,0,4520,45704,”GU-01″,”未审核”,”武则天”;45659,”PO-2001005″,1,”W01245-007″,1506,0,1506,45706,”GU-02″,”未审核”,”张飞”;45659,”PO-2001006″,1,”W20002-003″,6626,0,6626,45706,”GU-03″,”未审核”,”武则天”}以上数据有10000行以上,请帮我分析一下,可以从什么维度分析?时间?日期?请结构化给我,并给出公式,以Markdown代码格式第2提示词:非常 好,请帮我整合成一张Markdown代码,可以让我一键复制

订单数据分析维度与公式指南

分析维度具体分析点公式示例关键指标
时间维度订单趋势分析=YEAR(订单日期)年度/月度订单量趋势、周订单波动规律
交货紧急度分析=DATEDIF(TODAY(),交货日期,"d")紧急订单量(≤3天)、平均交货周期、历史准时交付率
物料维度物料需求分析=LEFT(物料编码,6)Top10物料需求排行、物料需求集中度(帕累托分析)
物料关联分析=COUNTIF(物料编码,"W01277*")物料-客户关联矩阵、物料需求季节性特征
客户维度客户需求分析=COUNTIF(客户代码,"GU-01")客户需求层级分布、VIP客户识别(80/20法则)
客户订单分析=SUMIF(客户代码,"GU-02",订单数量)客户订单平均规模、客户忠诚度(复购率)
业务维度业务绩效分析=SUMIF(业务,"武则天",未出货量)业务员订单量排名、人均订单规模、客户管理广度
业务线对比=AVERAGEIF(业务,"张飞",订单数量)不同业务线需求特征、产品偏好差异
履约分析订单状态监控=SUMIF(状态,"未审核",未出货量)订单状态分布、审核效率(未审核订单占比)
履约能力评估=订单数量-已出货数历史履约率(∑已出货数/∑订单数量)、订单变更率(交货日期变更次数)
交叉分析时间-物料矩阵=SUMIFS(订单数量,物料编码,"W01277*",MONTH(订单日期),6)季节性物料需求预测、产能负荷预警
客户-业务关联=COUNTIFS(客户代码,"GU-01",业务,"武则天")客户资源分配优化、业务员专属客户识别
紧急度-物料分析=SUMIFS(未出货量,DATEDIF(TODAY(),交货日期,"d")<3,物料编码,"W20002*")瓶颈物料预警、短缺物料优先级排序

实施建议

数据处理:使用Power Query清洗数据,创建日期智能表

分析工具

// Power BI DAX公式示例

紧急订单量 =

CALCULATE(SUM('表'[未出货量]),

DATEDIFF(TODAY(), '表'[交货日期], DAY) <= 3)

可视化推荐

物料需求热力图(行:物料大类,列:月份)

客户-业务桑基图(客户→业务→物料)

交货紧急度甘特图

订单状态环形图

提供下拉

智能PMC培训笔记

标准操作步骤(Markdown 代码):

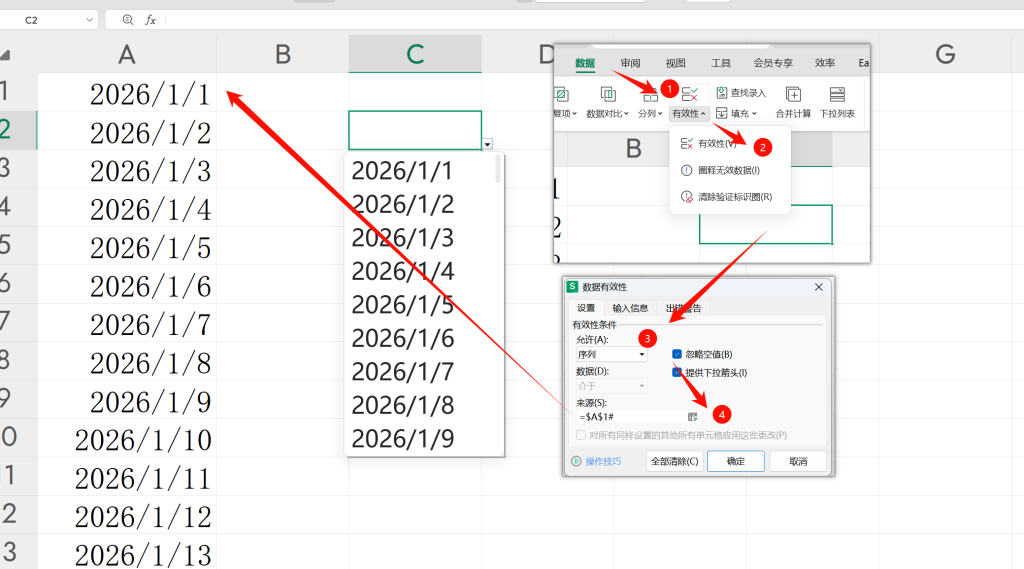

  1. 生成日期序列(A 列)
    • 选中单元格 A1,输入公式:

excel

  • Enter 键,自动填充 A1:A365 为 2026 年全年日期(每天递增 1 天)。
  1. 设置数据有效性(下拉菜单,以 C 列为例)
    • 选中需添加下拉菜单的单元格(如 C2:C365)。
    • 点击 菜单栏 → 数据 → 数据有效性(图标:❷)→ 数据有效性(打开对话框)。
    • 设置 选项卡:
      • 允许:选择 序列(❸)。
      • 来源:输入 =$A$1#(引用 A 列的动态日期序列,❹)。
      • (可选)勾选 忽略空值提供下拉箭头(默认启用,增强交互)。
    • 点击 确定,完成下拉菜单设置。

操作说明:

  • SEQUENCE 函数:适用于 Excel 365+,快速生成连续日期(格式:SEQUENCE(行数, 列数, 起始值, 步长),步长默认 1)。
  • 数据有效性 – 序列:让用户通过下拉选择 A 列日期,避免输入错误,提升数据一致性。

验证:

  • 点击 C 列单元格,显示下拉箭头(❹),展开后列出 A 列所有日期,选择即可自动填充。

未完待续……
