系列第56篇|从零开始搭建标准ERP架构

👣 接续第55天“工艺配置状态管理”,今天我们进入 生产计划的“精细化执行层”

🔧 目标:实现“MPS主计划 → 自动分解为零件工序任务”

🎯 关键点:触发器 + 查找内容 + 新增记录

💡 核心价值:把“大订单”变成“可执行的小任务”

🔍 回顾:我们已经做了什么?

在前几篇中,我们完成了:

建立了完整的 物料编码体系

完成了 工艺配置状态判断

实现了 零件工艺配置的闭环管理

现在,所有“已配置工艺”的零件都具备了明确的加工路径。但问题来了:

如何把一个“整单生产任务”拆成多个“具体工序”?

每个工序对应哪个零件?数量多少?什么时候做?

能不能自动完成,而不是手动填写?

答案是:用“自动化流程”来驱动“计划分解”!

步骤一:新建模块与数据表

新建文件夹:7.5 零件计划

用于存放所有与“零件级计划”相关的数据

包括:零件分解、工序排程、报工明细等

新建数据表:零件分解

字段配置如下(均为自动化写入字段):

  • 排程线体:关联自 MPS 计划
  • 生产任务号:来自 MPS 计划
  • 编码:来自物料编码
  • 名称:来自物料编码
  • 零件工艺:来自工艺明细表
  • 数量:来自 MPS 计划
  • 交期:来自 MPS 计划
  • 分解时间:自动填充当前时间

特别说明:

所有字段均不设公式,全部由流程自动填充

保证数据一致性与可追溯性

🚀 第56天:让计划自动落地——打造全自动零件工序分解系统

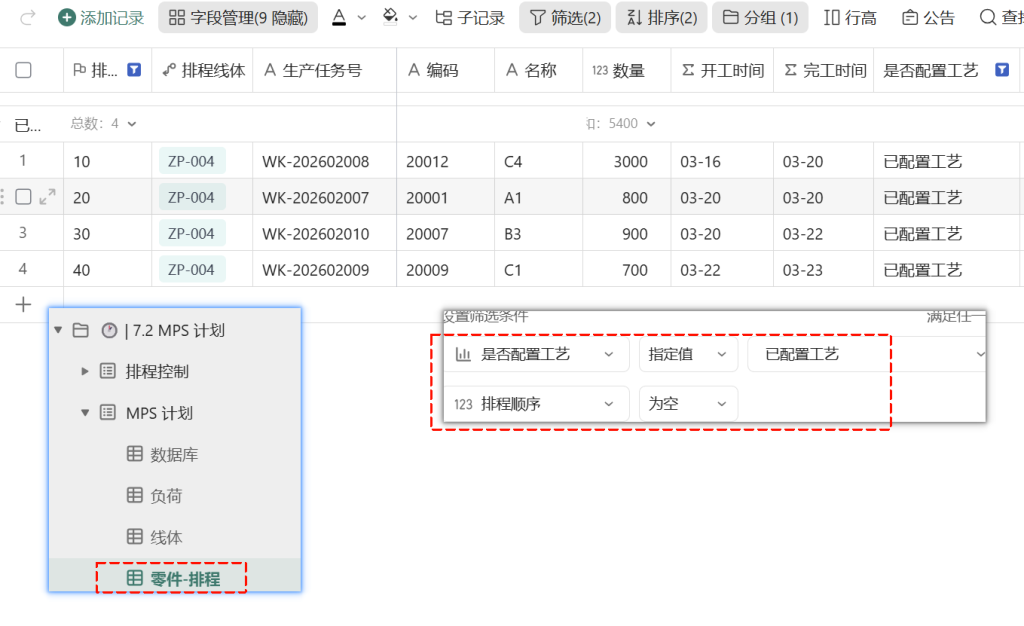

步骤二:创建“零件-排程”视图

MPS计划 表中新建视图:零件-排程

筛选条件:

  • 是否配置工艺 = 已配置工艺
  • 排程顺序 = 为空

作用:

只显示“已完成工艺配置”且“尚未分解”的任务

是启动自动分解流程的前提条件

避免对未配置工艺的任务进行无效分解

示例输出:

🚀 第56天:让计划自动落地——打造全自动零件工序分解系统

步骤三:配置自动化流程(核心)

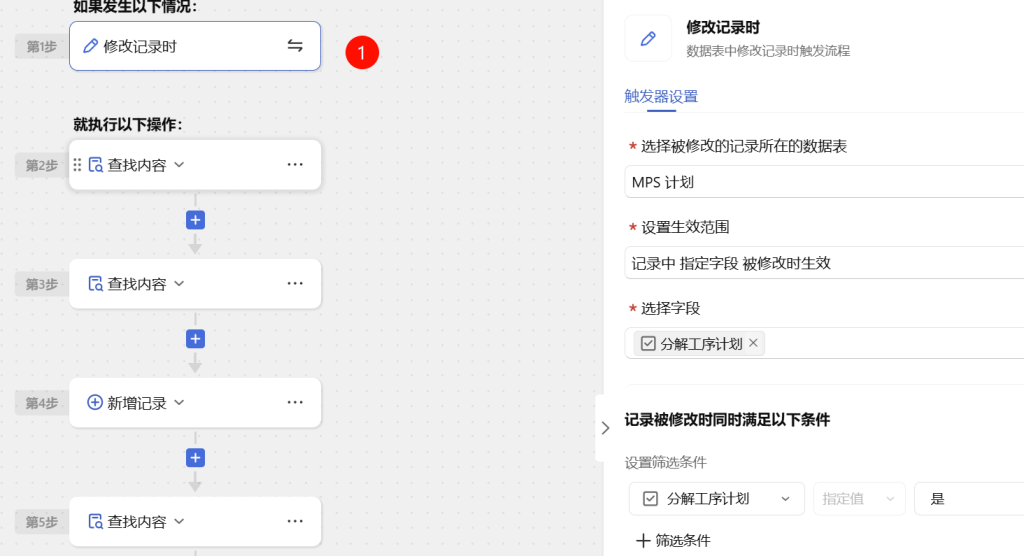

触发器设置:修改记录时

🔹 触发条件:

数据表:MPS计划

字段被修改:分解工序计划(复选项)

条件:该字段值变为“是”

说明:

当用户勾选“分解工序计划”时,触发自动分解流程

🚀 第56天:让计划自动落地——打造全自动零件工序分解系统

流程步骤详解:

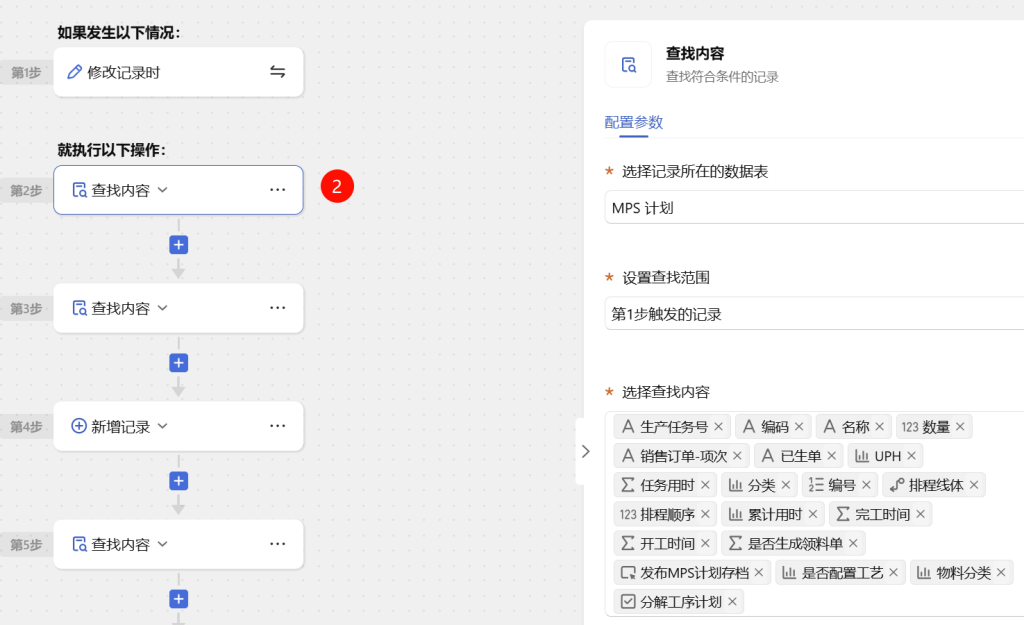

第2步:查找内容 → 获取原始计划数据

数据表:MPS计划

查找范围:第1步触发的记录

查找字段:生产任务号, 编码, 名称, 数量, 交期, 排程线体, 是否配置工艺, 分解工序计划

目的:

获取需要分解的完整信息

🚀 第56天:让计划自动落地——打造全自动零件工序分解系统

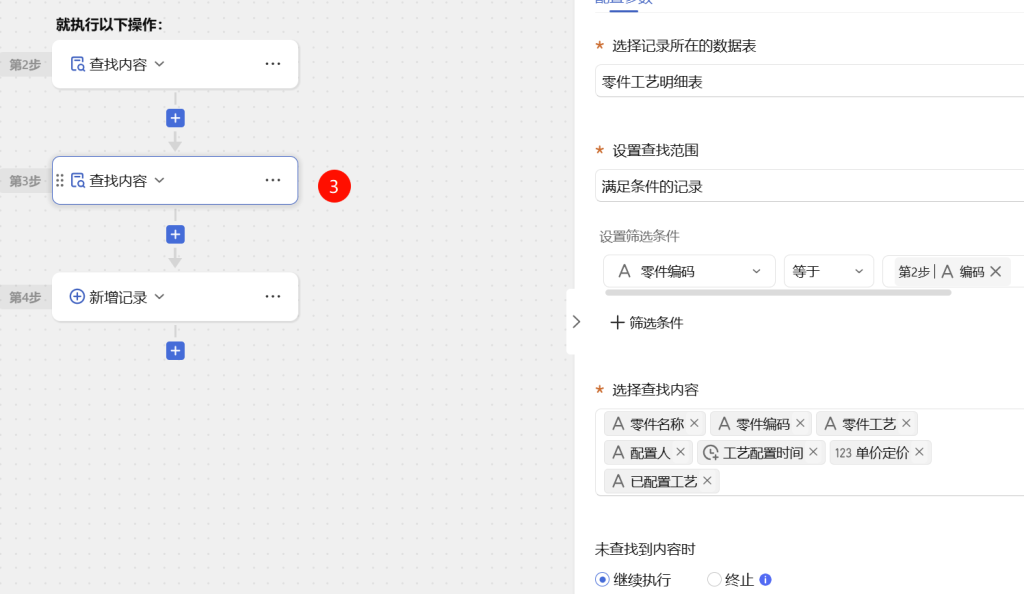

第3步:查找内容 → 查询工艺明细

数据表:零件工艺明细表

筛选条件:

  • 零件编码 = 第2步中的 A 编码

查找字段:零件名称, 零件编码, 零件工艺, 已配置工艺

目的:

获取该零件的所有工艺工序

如果没有找到,则跳过(或提示错误)

🚀 第56天:让计划自动落地——打造全自动零件工序分解系统

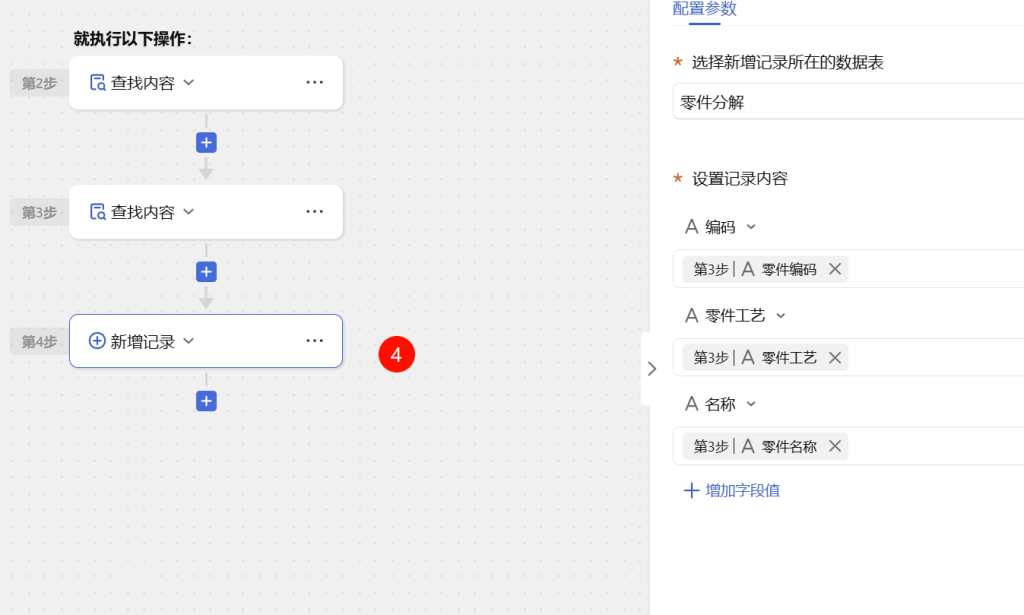

第4步:新增记录 → 写入零件分解表

数据表:零件分解

设置字段值:

  • 编码 ← 第3步中的 A 零件编码
  • 名称 ← 第3步中的 A 零件名称
  • 零件工艺 ← 第3步中的 A 零件工艺
  • 数量 ← 第2步中的 123 数量
  • 交期 ← 第2步中的 交期
  • 排程线体 ← 第2步中的 排程线体
  • 生产任务号 ← 第2步中的 生产任务号
  • 分解时间 ← 自动填充当前时间

效果:

每一条工艺工序都会生成一条独立的“零件分解记录”

例如:A1零件有4道工序 → 生成4条记录

🚀 第56天:让计划自动落地——打造全自动零件工序分解系统

📊 实际效果演示(以图为例)

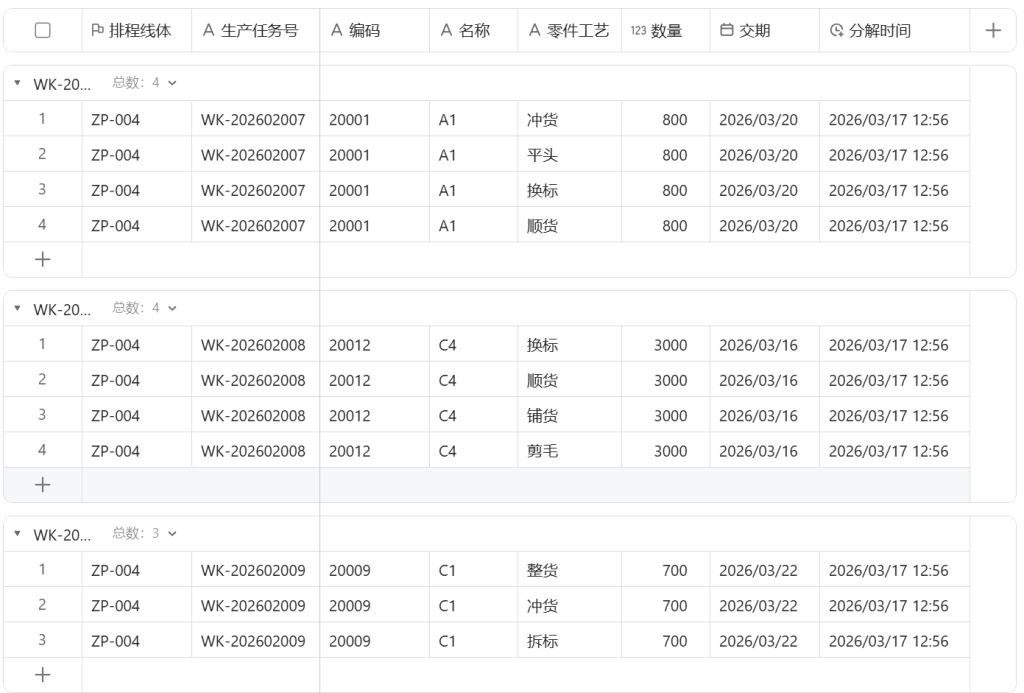

🟩 图1:零件分解 表 —— 分解结果展示

🚀 第56天:让计划自动落地——打造全自动零件工序分解系统

每条记录代表一个“可执行的工序任务”

🛠️ 为什么这样设计?背后逻辑解析

设计点原因
使用“触发器”而非手动按钮实现无感操作,提升效率
多步查找 + 新增记录确保数据准确、完整、一致
不使用公式字段避免计算错误,确保可控性
分解后自动写入时间戳支持后续审计与追踪
视图隔离控制流程入口,防止误操作

这套模型,其实就是一个 微型MES中的“计划分解引擎”
