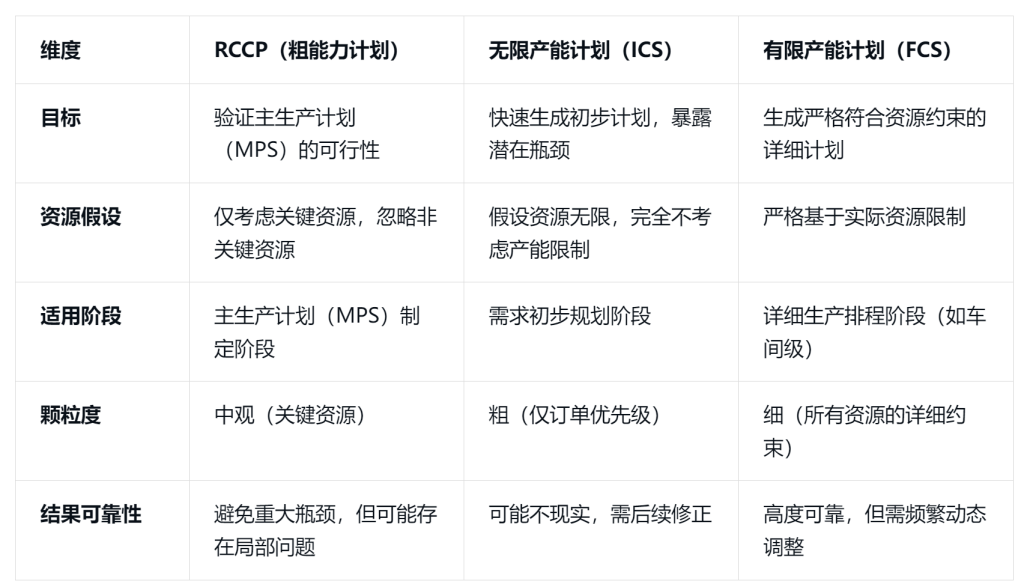

今天介绍第6个APICS(ASCM)生产计划方面的专业术语:RCCP 粗能力计划(Rough-Cut Capacity Planning)。这个名称与有限产能(FCS)和无限产能(ICS)的区别如下表:

RCCP 粗能力计划(Rough-Cut Capacity Planning)

核心定义

RCCP(粗能力计划)

定义:

在制定主生产计划(MPS)时,快速评估关键资源(如设备、人力、工时)是否满足生产需求,确保计划在宏观层面的可行性。

特点:

聚焦关键资源(如瓶颈环节),忽略非关键资源;

基于主生产计划(MPS)进行估算;

目标:

是快速发现重大产能冲突,避免计划根本性失败。

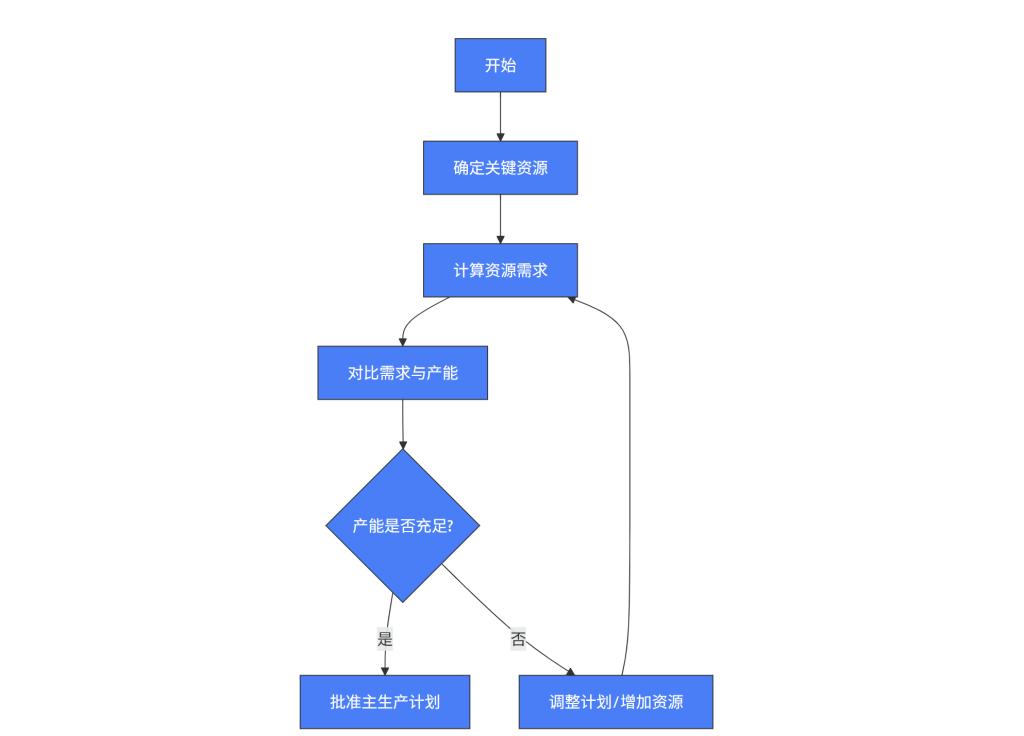

运作流程

  1. 确定关键资源:识别生产中的瓶颈资源(如专用设备、关键工序)。
  2. 计算资源需求:基于主生产计划(MPS)计算各资源的总需求。
  3. 对比需求与产能:将需求与现有产能进行匹配。
  4. 决策判断:
  5. 若产能充足 → 批准计划;
  6. 若不足 → 调整计划或增加资源,并重新计算验证。
RCCP 粗能力计划(Rough-Cut Capacity Planning)

对应表单

RCCP(粗能力计划)虽然名字上包含一个“粗”字,但是为了快速的进行粗能力评估,我们的工作表的设计需要非常严谨,这里以某家电产品的核心部件“上盖”来设计表单。

背景:某家电产品一个大类(电饭煲)需要用到名称为上盖的一个组件,不同的上盖对应不同的电饭煲,每种上盖有对应的模具,并且模具可能有1套或者多套。现在需要快速核对所接订单是否超出模具产能?

难点:一个上盖对应多个使用需求,需要快速合并同模的订单需求?

RCCP 粗能力计划(Rough-Cut Capacity Planning)

评估步骤

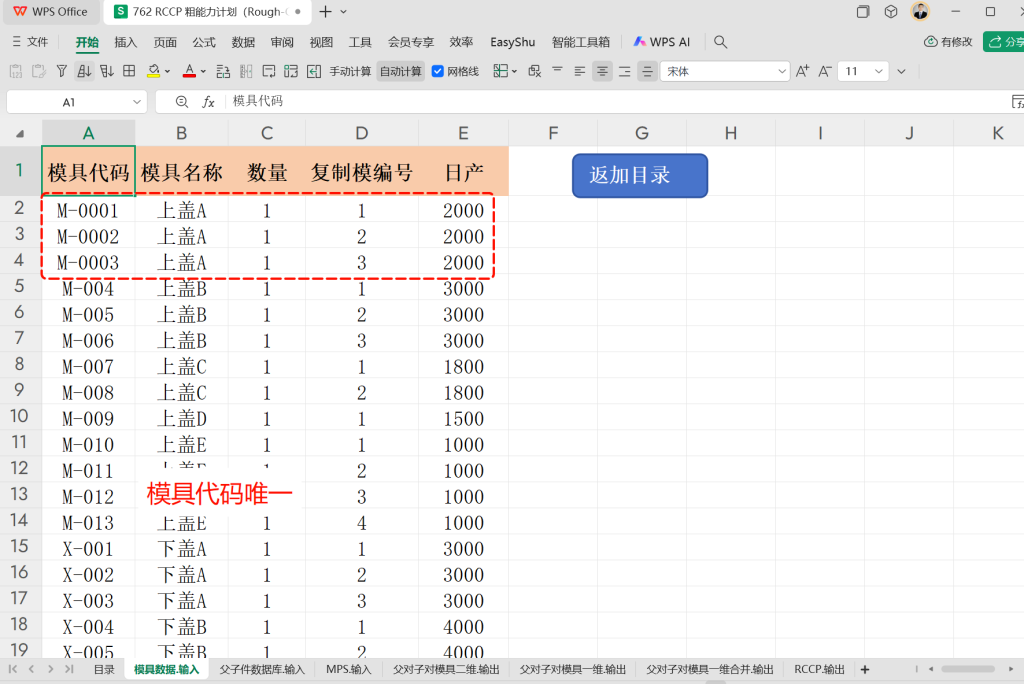

表一:模具数据录入

这里模具需要用维一代码,不管模具名称是否相同,如上盖A有3套模具,代码不一样,但模具名称都一样,注意复制模具编号,后续还有复制模具,增加上去即可;

RCCP 粗能力计划(Rough-Cut Capacity Planning)

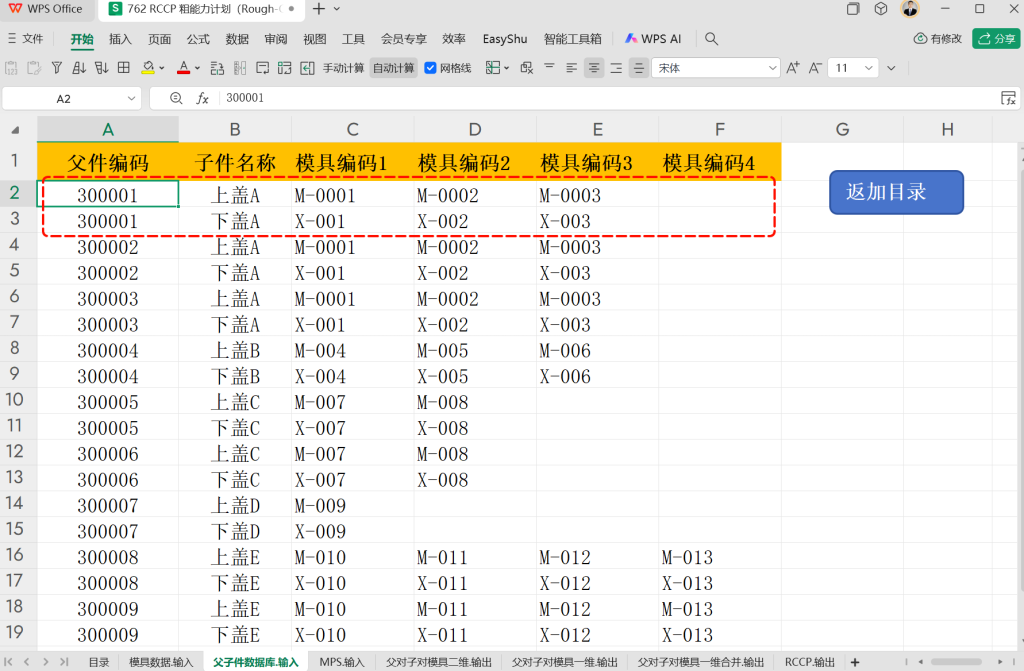

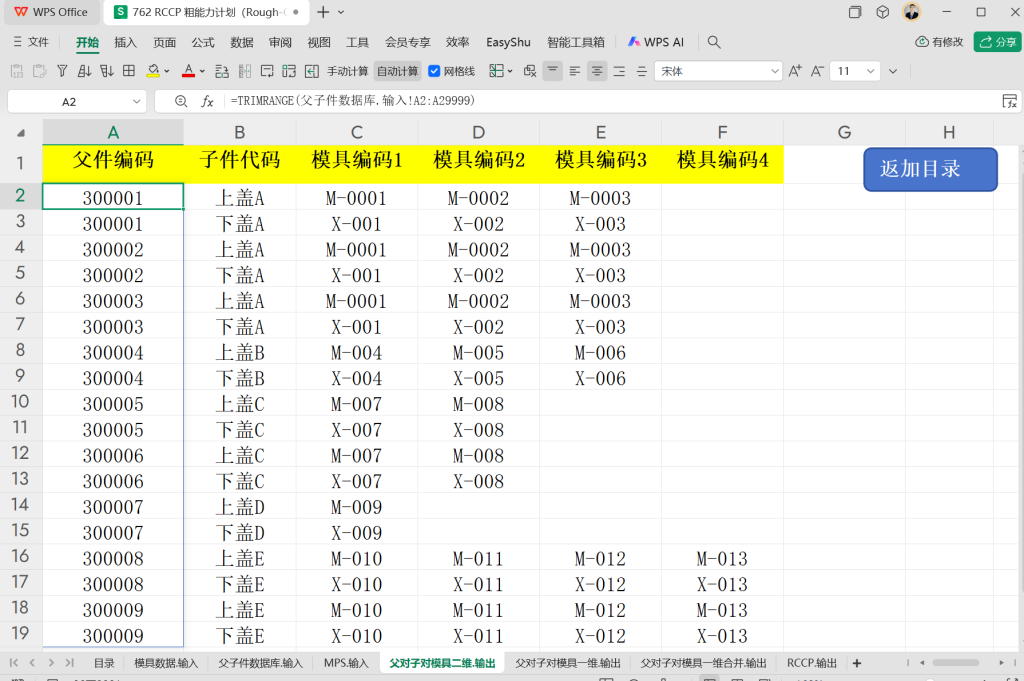

表二:父子件数据库.输入

这个数据库是PMC计划员评估RCCP的重要自定义数据库之一,一个父件有多个子件,每个子件对应多套模具,如300001父件对应了两个子件,一个是上盖,一个是下盖,后续如有模具增加,对应关系需要填充到对应位置。

RCCP 粗能力计划(Rough-Cut Capacity Planning)

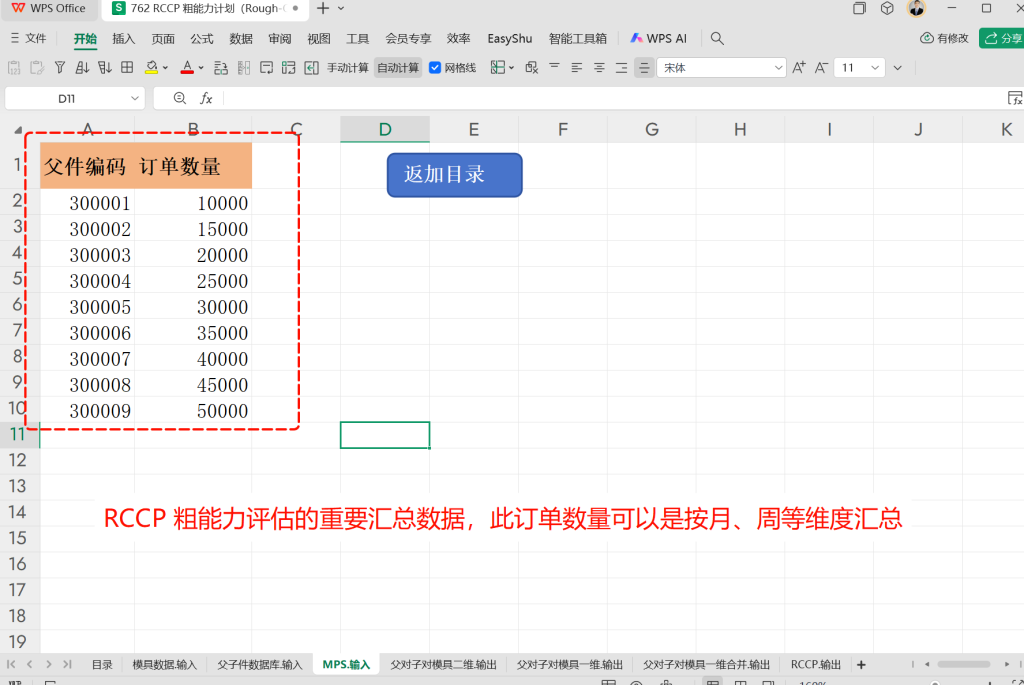

表三:MPS 主生产计划输入

RCCP 粗能力计划(Rough-Cut Capacity Planning)

表四:父对子对模具二维.输出

这张表为中转表,为父对子对模具二维.输入的1:1公式转换,公式用裁剪函数进行了范围预留;

RCCP 粗能力计划(Rough-Cut Capacity Planning)

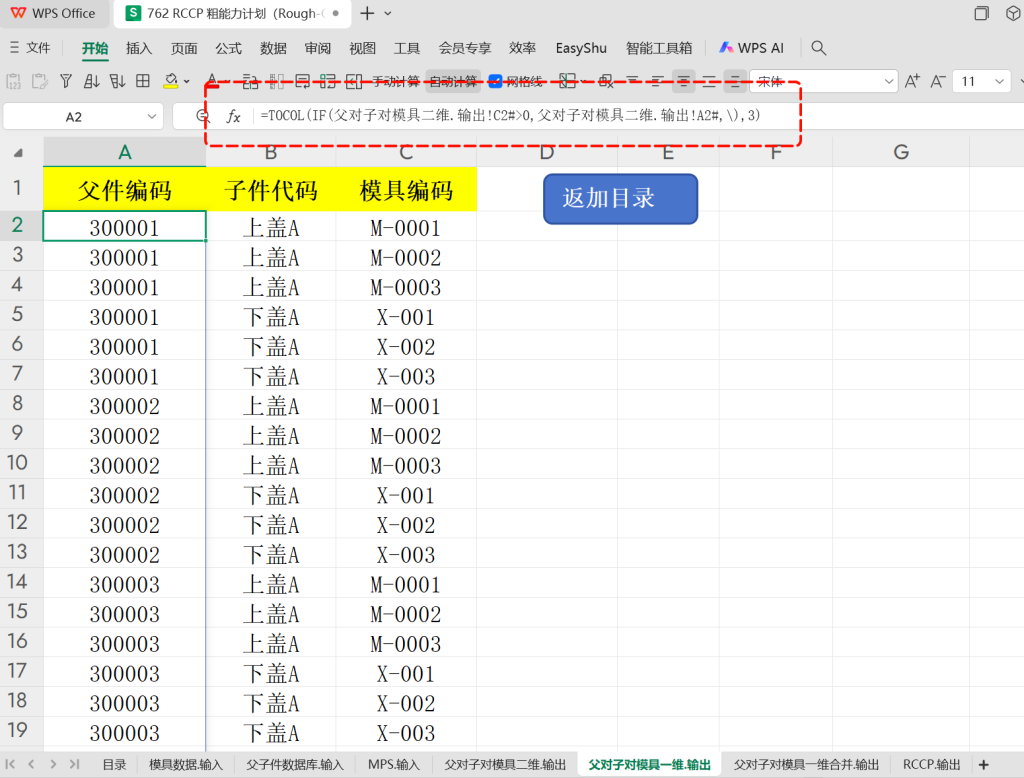

表五:父对子对模具一维.输出

针对表四二维父对子对模具二维.输出的一维转换,通过转换列函数进行转换;

RCCP 粗能力计划(Rough-Cut Capacity Planning)

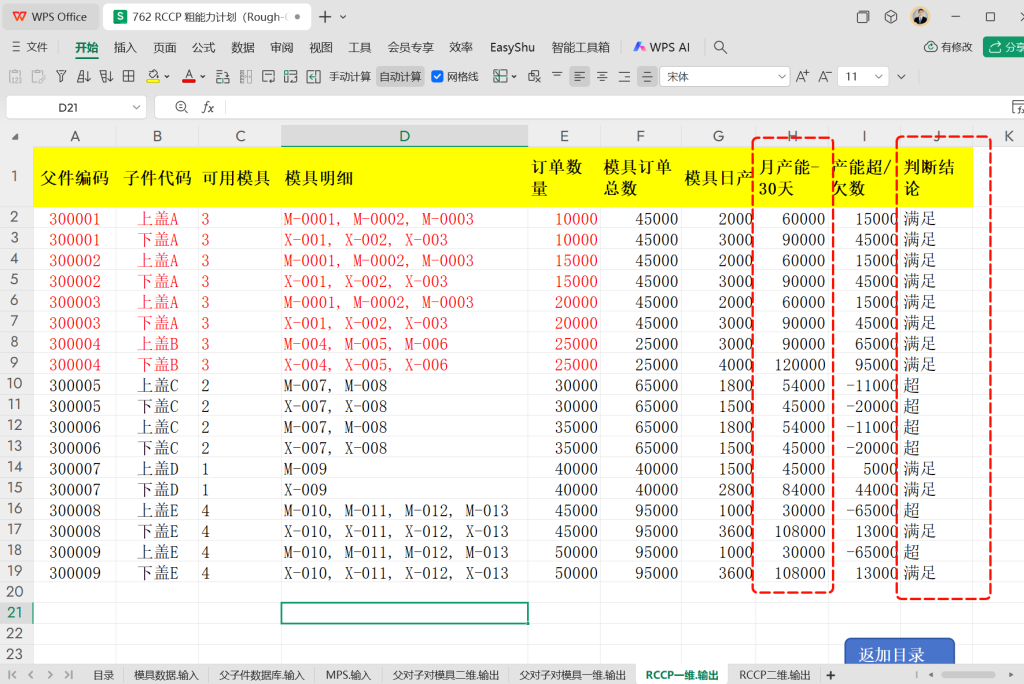

表六:RCCP一维.输出

这个是RCCP粗能力计算的一维输出分析表,可以看到订单的产能是否超出模具产能,这里是按月产能30天来评估的。

RCCP 粗能力计划(Rough-Cut Capacity Planning)

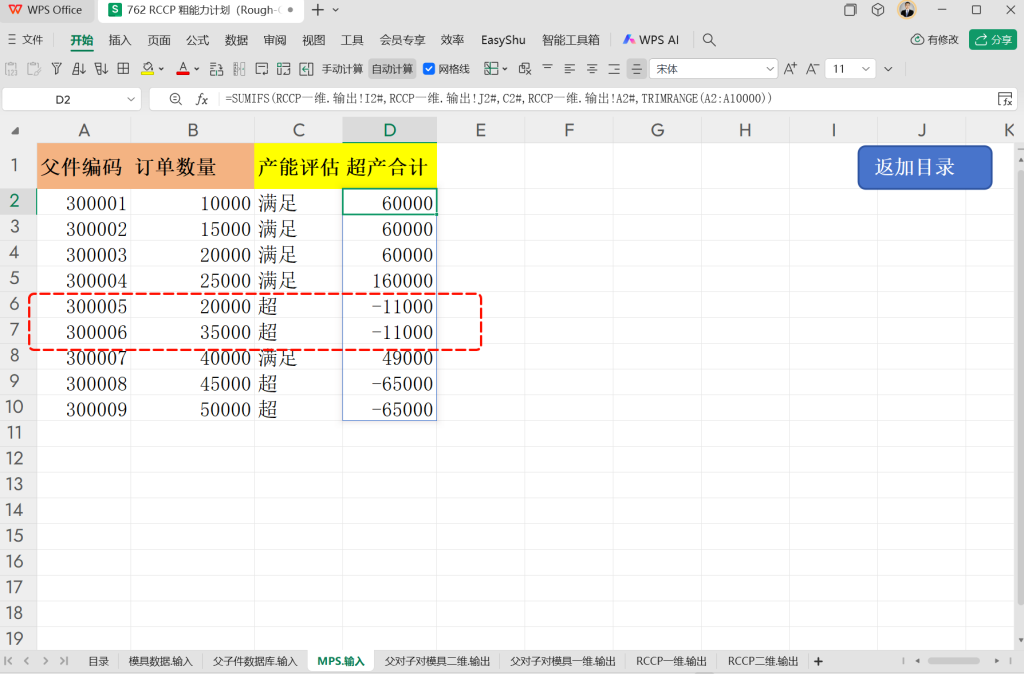

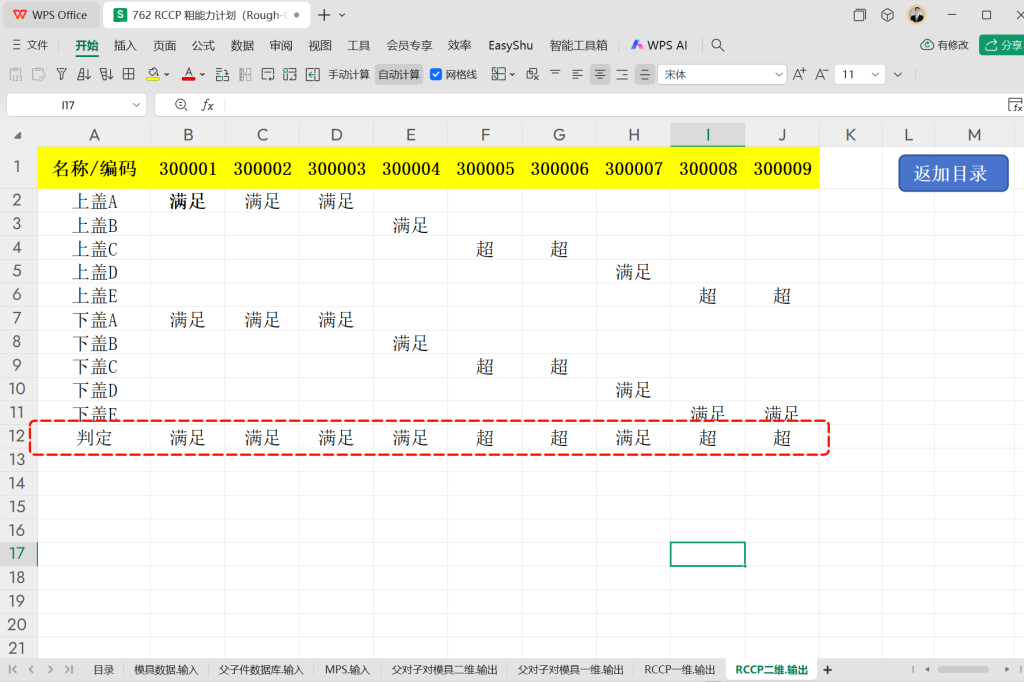

表七:RCCP二维.输出

这是通过RCCP一维.输出转换成二维展示的效果,这样方便快速查看所排产品是否能够满足订单需求;

RCCP 粗能力计划(Rough-Cut Capacity Planning)

评估结果

最后把最终RCCP粗能力的结果引用到MPS主生产计划中,就算全部完成了RCCP的粗能力的完整评估。
