核心概念定义

  1. RCCP(粗能力计划)
    • 定义:在制定主生产计划(MPS)时,快速评估关键资源(如设备、人力、工时)是否满足生产需求,确保计划在宏观层面的可行性。
    • 特点
      • 聚焦关键资源(如瓶颈环节),忽略非关键资源;
      • 基于主生产计划(MPS)进行估算;
      • 目标是快速发现重大产能冲突,避免计划根本性失败。
  2. 无限产能计划(ICS, Infinite Capacity Scheduling)
    • 定义:假设资源产能是无限的,不考虑实际限制,直接按需求生成生产计划。
    • 特点
      • 忽略资源约束,仅根据订单优先级和交期排程;
      • 常用于初步计划或资源充足的情况;
      • 结果可能不现实,但能暴露潜在瓶颈。
  3. 有限产能计划(FCS, Finite Capacity Scheduling)
    • 定义:严格基于实际资源限制(如设备、人力、时间)生成生产计划,确保所有任务在产能范围内完成。
    • 特点
      • 详细考虑所有资源约束;
      • 常用于详细排程(如车间作业计划);
      • 计划更精准,但计算复杂度高。

三者对比分析

维度RCCP(粗能力计划)无限产能计划(ICS)有限产能计划(FCS)
目标验证主生产计划(MPS)的可行性快速生成初步计划,暴露潜在瓶颈生成严格符合资源约束的详细计划
资源假设仅考虑关键资源,忽略非关键资源假设资源无限,完全不考虑产能限制严格基于实际资源限制
适用阶段主生产计划(MPS)制定阶段需求初步规划阶段详细生产排程阶段(如车间级)
颗粒度中观(关键资源)粗(仅订单优先级)细(所有资源的详细约束)
结果可靠性避免重大瓶颈,但可能存在局部问题可能不现实,需后续修正高度可靠,但需频繁动态调整

实际案例说明

场景:某机械厂生产齿轮箱

  • 关键资源:数控机床(每月可用工时 400 小时)、装配线(每月可用工时 600 小时)。
  • 主生产计划(MPS):生产齿轮箱 A(需数控机床 1 小时/台,装配线 2 小时/台)和齿轮箱 B(需数控机床 2 小时/台,装配线 3 小时/台),计划产量为 A 200 台、B 100 台。

不同方法的规划结果

  1. RCCP(粗能力计划)
    • 步骤:仅分析关键资源(假设数控机床是瓶颈)。
    • 计算
      • 数控机床需求 = (200×1) + (100×2) = 400 小时(刚好满足产能)。
      • 结论:主生产计划可行,无需调整。
  2. 无限产能计划(ICS)
    • 假设:资源无限,按交期排产。
    • 结果
      • 直接安排生产,忽略资源限制。
      • 问题:若实际数控机床仅 400 小时,装配线需求 = (200×2)+(100×3)=700 小时 > 600 小时,导致装配线超负荷。
  3. 有限产能计划(FCS)
    • 步骤:考虑所有资源约束,动态调整排程。
    • 结果
      • 数控机床需求 400 小时(满足),装配线需求 700 小时(超负荷 100 小时)。
      • 调整方案:延长装配线工作时间(加班 100 小时)或分批次生产。

关键区别总结

  1. 资源假设不同
    • RCCP 关注关键资源,允许非关键资源存在缺口;
    • ICS 完全忽略资源限制;
    • FCS 严格基于所有资源限制。
  2. 应用阶段不同
    • RCCP 用于 MPS 的可行性验证;
    • ICS 用于快速生成初步计划;
    • FCS 用于详细排程。
  3. 结果可靠性
    • RCCP 和 FCS 更贴近实际,但 FCS 精确度更高;
    • ICS 仅用于理论推演或资源充足场景。

如何选择?

  • 初步规划阶段:优先用 ICS 快速生成计划,再用 RCCP 验证关键资源瓶颈。
  • 详细排程阶段:必须使用 FCS,确保计划可执行。
  • 资源紧张时:结合 RCCP 和 FCS,先解决关键瓶颈,再细化排程。

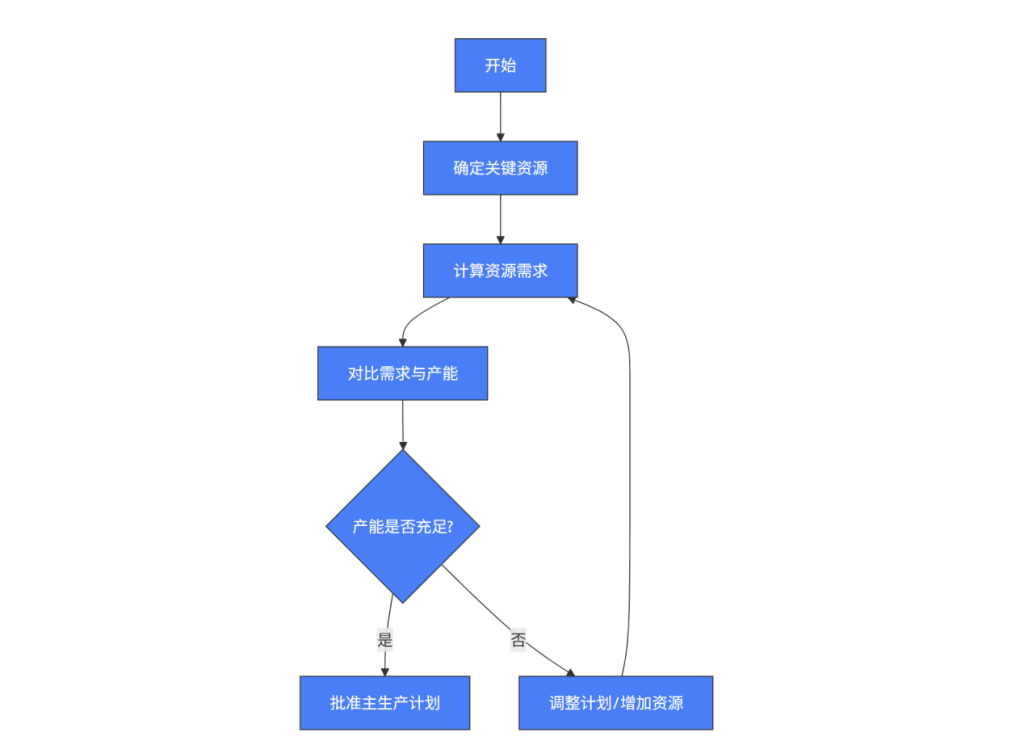

运作流程

  1. %% RCCP 评估流程
  2. flowchart TD
  3. A[开始] –> B[确定关键资源]
  4. B –> C[计算资源需求]
  5. C –> D[对比需求与产能]
  6. D –> E{产能是否充足?}
  7. E –>|是| F[批准主生产计划]
  8. E –>|否| G[调整计划/增加资源]
  9. G –> C
  10. %% 样式定义
  11. classDef blue fill:#007BFF,stroke:#333,color:#FFF;
  12. class A,B,C,D,E,F,G blue;
RCCP 粗能力计划(Rough-Cut Capacity Planning)

运作步骤

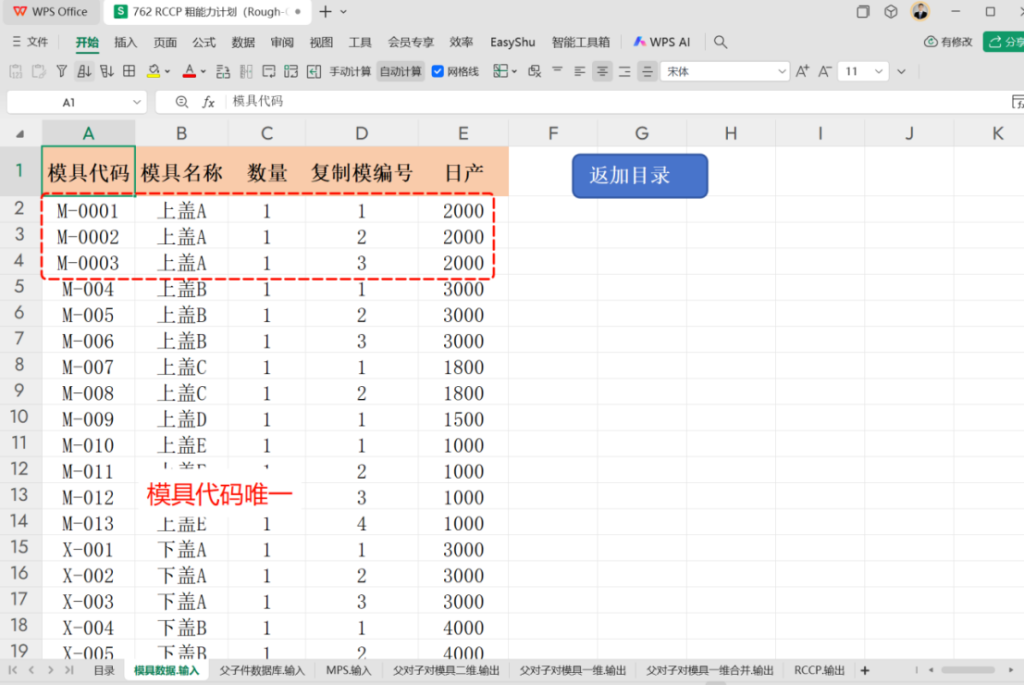

表一:模具数据录入

这里模具需要用维一代码,不管模具名称是否相同,如上盖A有3套模具,代码不一样,但模具名称都一样,注意复制模具编号,后续还有复制模具,增加上去即可;

RCCP 粗能力计划(Rough-Cut Capacity Planning)

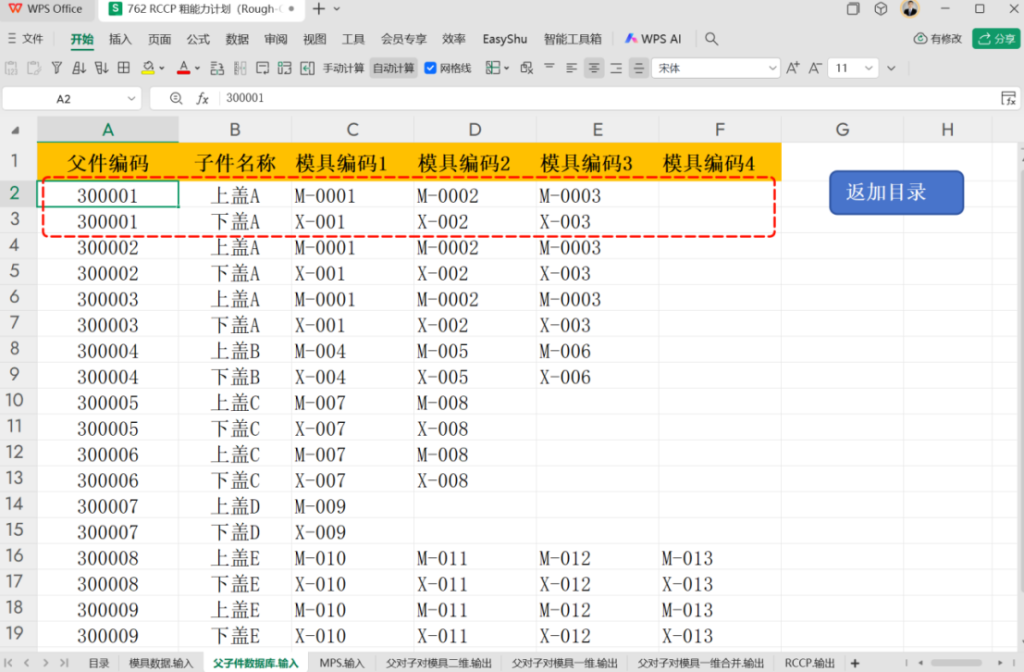

表二:父子件数据库.输入

这个数据库是PMC计划员评估RCCP的重要自定义数据库之一,一个父件有多个子件,每个子件对应多套模具,如300001父件对应了两个子件,一个是上盖,一个是下盖,后续如有模具增加,对应关系需要填充到对应位置。

RCCP 粗能力计划(Rough-Cut Capacity Planning)

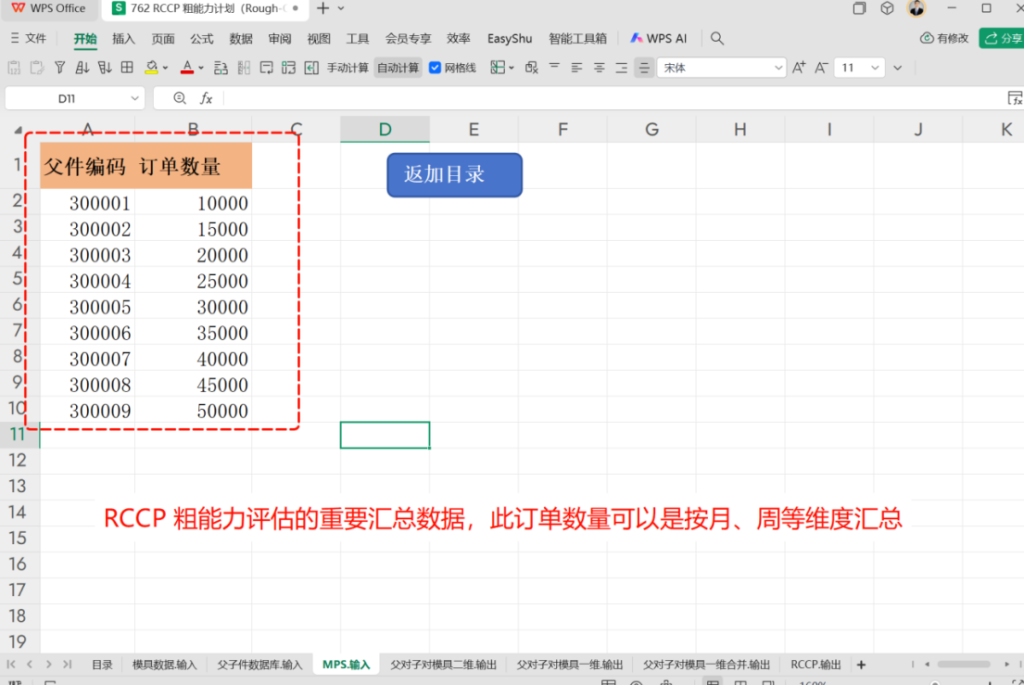

表三:MPS 主生产计划输入

RCCP 粗能力计划(Rough-Cut Capacity Planning)

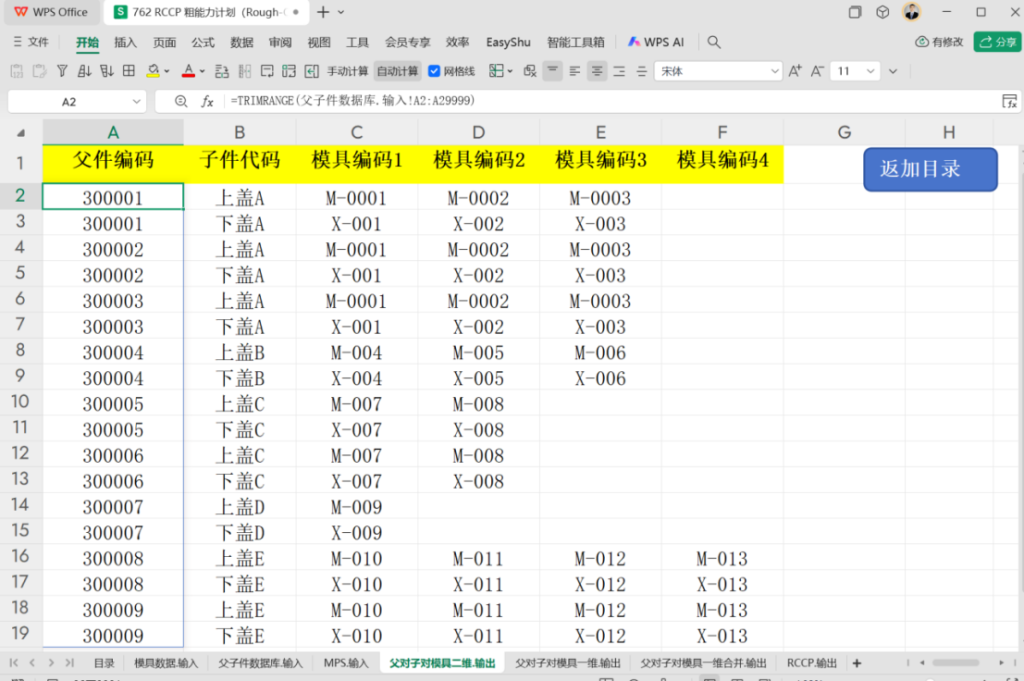

表四:父对子对模具二维.输出

这张表为中转表,为父对子对模具二维.输入的1:1公式转换,公式用裁剪函数进行了范围预留;

RCCP 粗能力计划(Rough-Cut Capacity Planning)

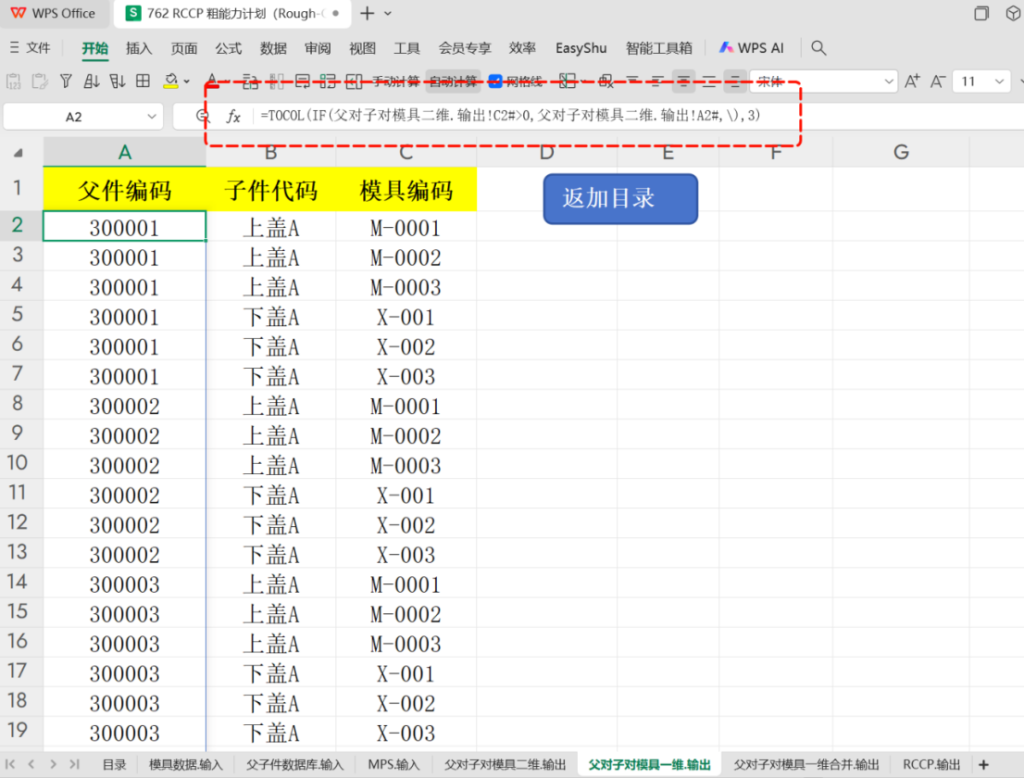

表五:父对子对模具一维.输出

针对表四二维父对子对模具二维.输出的一维转换,通过转换列函数进行转换;

RCCP 粗能力计划(Rough-Cut Capacity Planning)

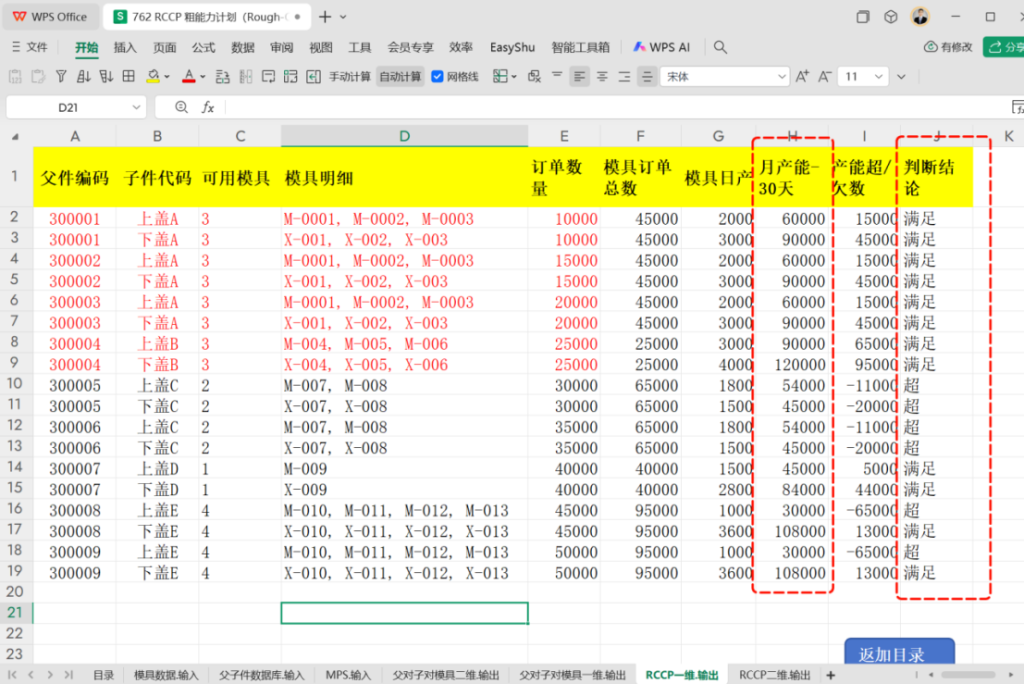

表六:RCCP一维.输出

这个是RCCP粗能力计算的一维输出分析表,可以看到订单的产能是否超出模具产能,这里是按月产能30天来评估的。

RCCP 粗能力计划(Rough-Cut Capacity Planning)

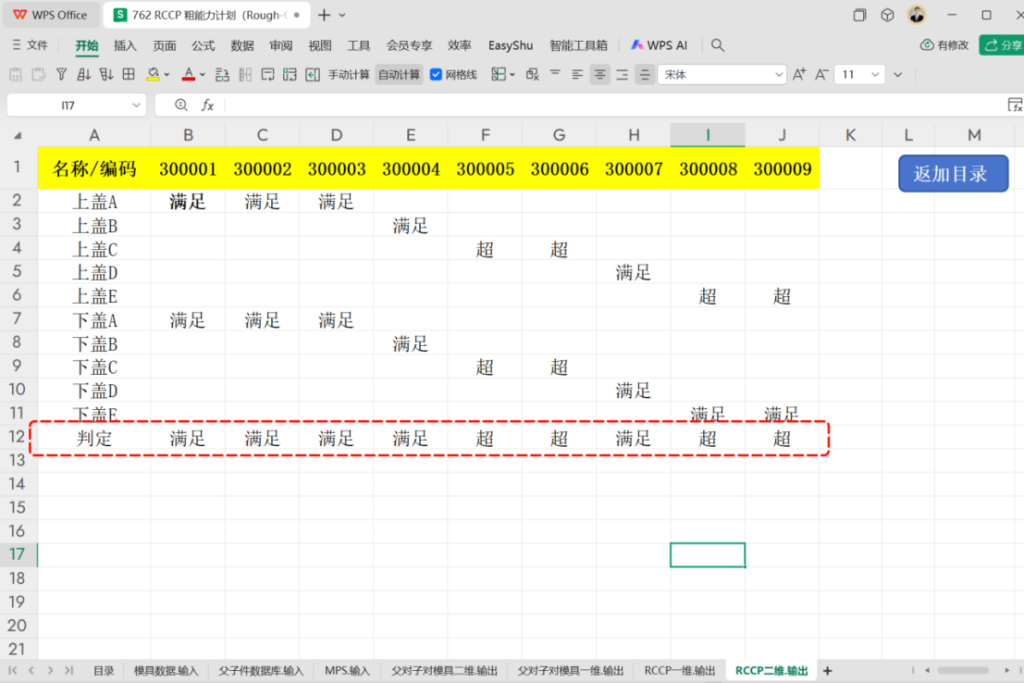

表七:RCCP二维.输出

这是通过RCCP一维.输出转换成二维展示的效果,这样方便快速查看所排产品是否能够满足订单需求;

RCCP 粗能力计划(Rough-Cut Capacity Planning)
