前段时间收到一位粉丝的反馈:古老师设计的《自动排程生产计划表》与《智能物料齐套欠料控制表》,在某些Excel环境下可能存在无法正常打开的问题;同时,如果能将这两张表整合为一个文件,实现自动排程与物料控制的一体化操作,使用起来会更加高效便捷。

非常感谢这位朋友的宝贵建议!针对这个问题,我重新检查了原有的两份表格,并在此作出说明:

问:为什么当初要分成两张独立的表格?

答:主要是出于性能考虑。Excel在处理复杂公式、大量数据联动和动态计算时存在先天性的运算限制。若将排程逻辑与物料控制全部集成在一个工作簿中,容易导致文件体积过大、计算速度变慢,甚至出现卡顿或崩溃的情况,反而影响实际使用体验。

智能主计划排程与物料控制表-Excel版本-1

《智能物料齐套欠料控制表》

智能主计划排程与物料控制表-Excel版本-1

问:为什么在Excel中打开会出错?

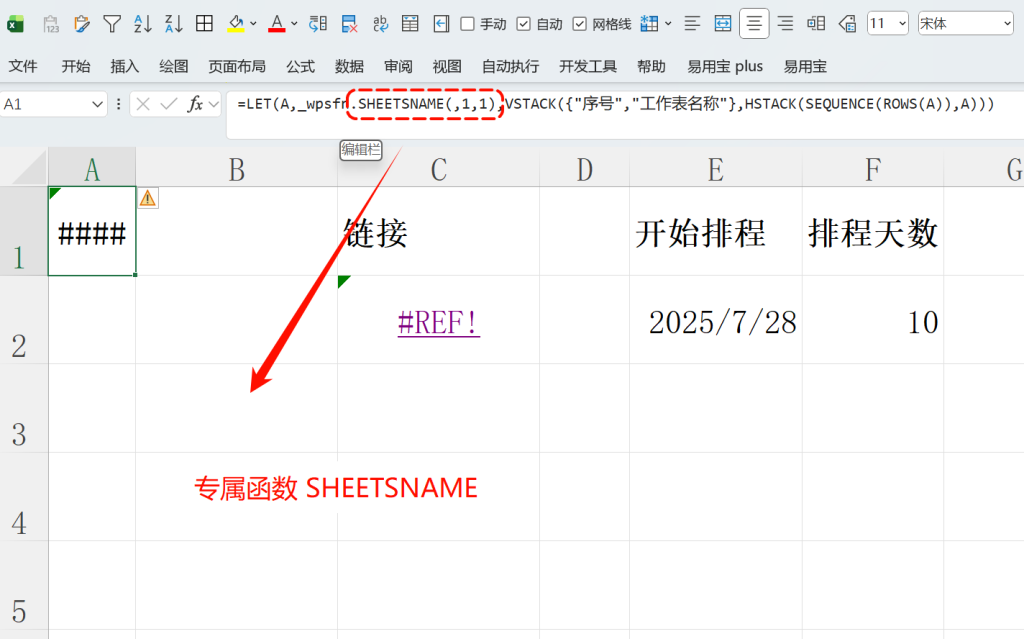

答:主要是因为古老师在设计表格时使用了WPSOffice最新版所支持的高阶功能,包括动态数组公式(如MAP、SCAN等)以及部分“语法糖”(A2:.A10000)写法。此外,表格中还调用了WPS专属函数,例如SHEETNAME、REPTARRAY等,这些函数在Excel(尤其是非Microsoft365版本)中并不兼容,因此可能导致文件无法正常打开或公式报错。

智能主计划排程与物料控制表-Excel版本-1

问:为什么在日计划欠料中,某一天的欠料数量异常偏高?

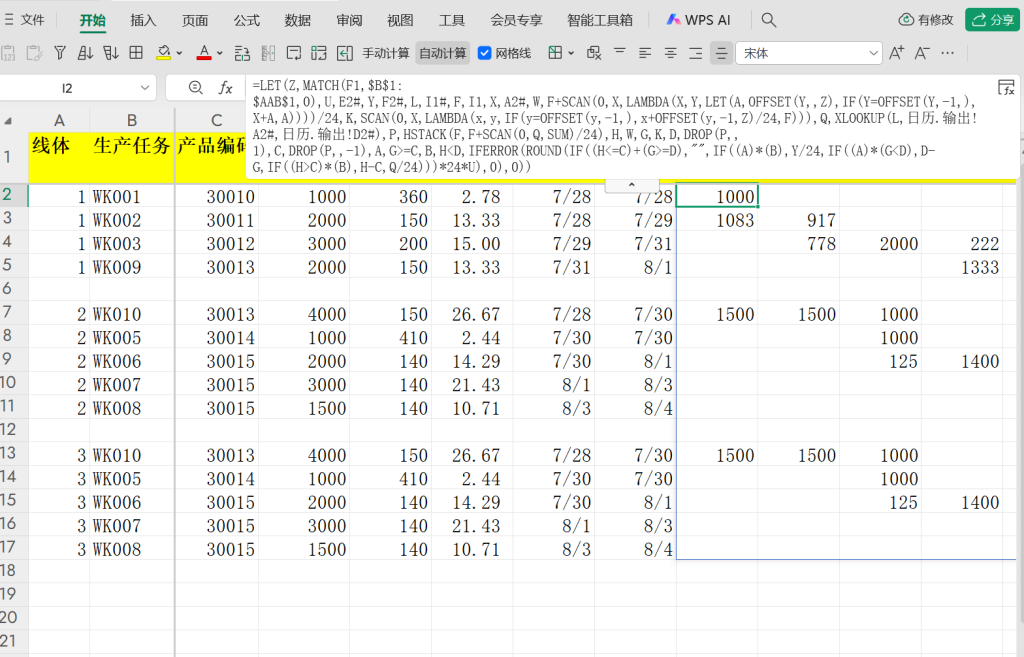

答:这是因为 MPS(主生产计划)中安排的某张生产工单数量非常大(例如 10,000 件),而当前产线的日产能仅为 1,000 件/天。虽然该工单在 MPS 中被排程为分 10 天完成,但 MRP(物料需求计划)在计算欠料时,是以工单整体的用料明细为基准,并以工单计划上线日(如 11 月 1 日)作为需求起始点进行齐套分析的。

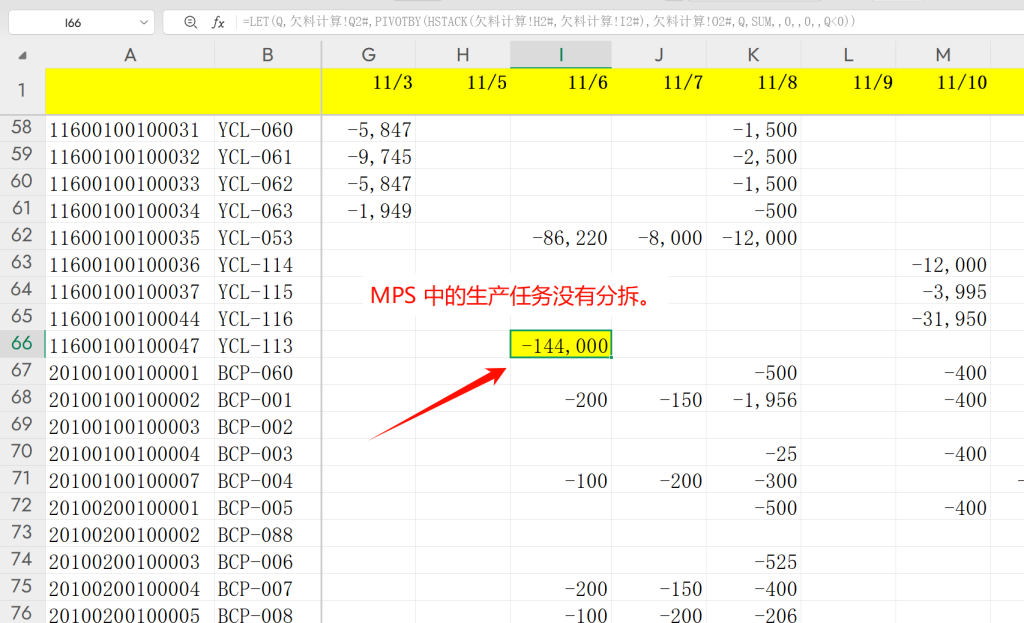

因此,即使实际生产是逐日推进的,系统仍会在 11 月 1 日当天一次性计算全部 10,000 件所需的物料,导致该日的“理论欠料”数值显著放大。

针对这个问题,需要在系统中按MPS分拆生产任务,如在ERP分拆困难,后续需要更改此《智能物料齐套欠料控制表》的运算逻辑。

智能主计划排程与物料控制表-Excel版本-1

问:为什么欠料计算计算不准确?

答:欠料计算偏差通常源于两大类原因:算法逻辑问题 和 基础数据/账务问题(也常被称为“系统问题”与“管理问题”)。

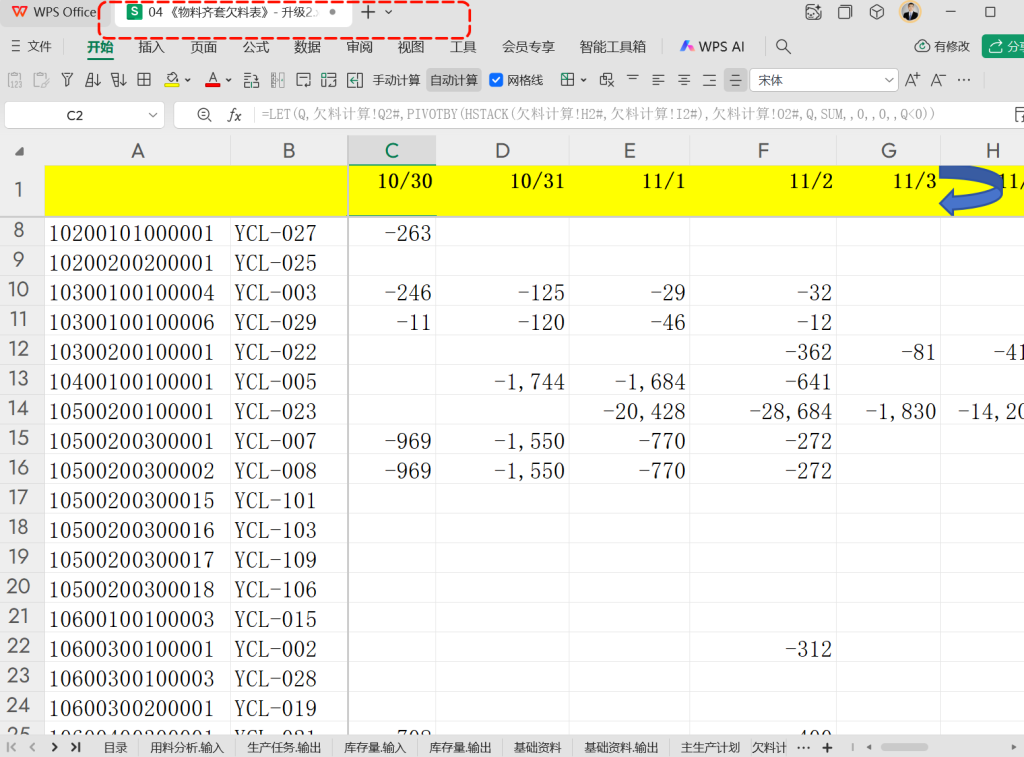

本《智能物料齐套欠料控制表》的计算逻辑是基于 BOM 用料明细,结合 当前库存 与 未领料需求,并严格按照 MPS 排程顺序逐日扣减可用库存。从算法设计角度看,逻辑严谨,出错概率较低。

因此,若出现欠料不准的情况,更可能来自以下基础数据或执行层面的问题,请优先排查:

库存数据不准:仓库账面库存与实际库存不一致(账实不符);

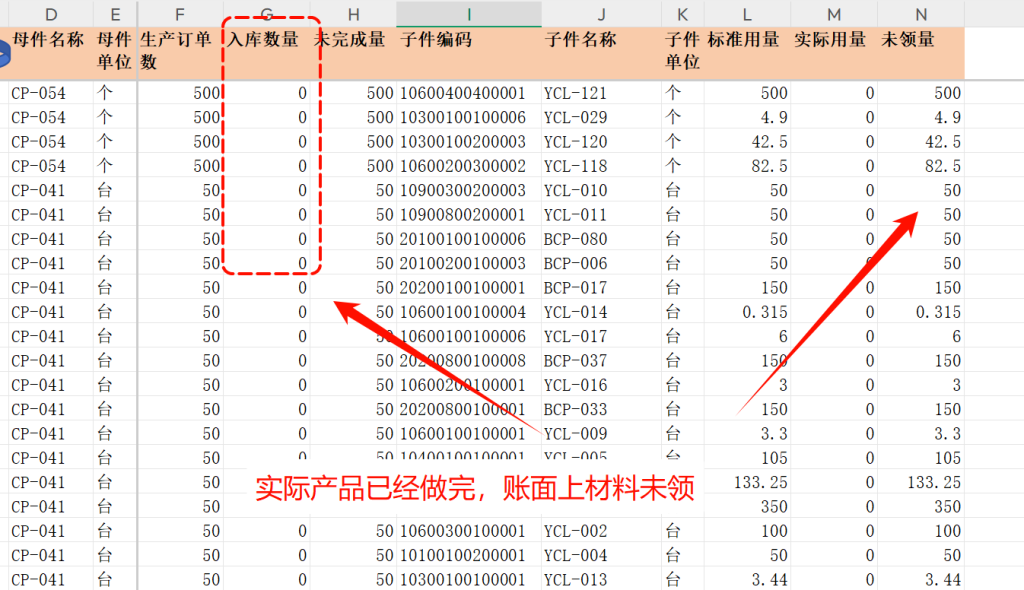

用料业务未及时入账:如已实际领料但未在系统做账,或已完工但未触发领料流程;

智能主计划排程与物料控制表-Excel版本-1

BOM 配置错误:物料清单存在漏挂、多挂、用量错误等问题;

物料编码混乱:存在“一物多码”或“多物一码”现象,导致系统无法正确归集需求或库存;

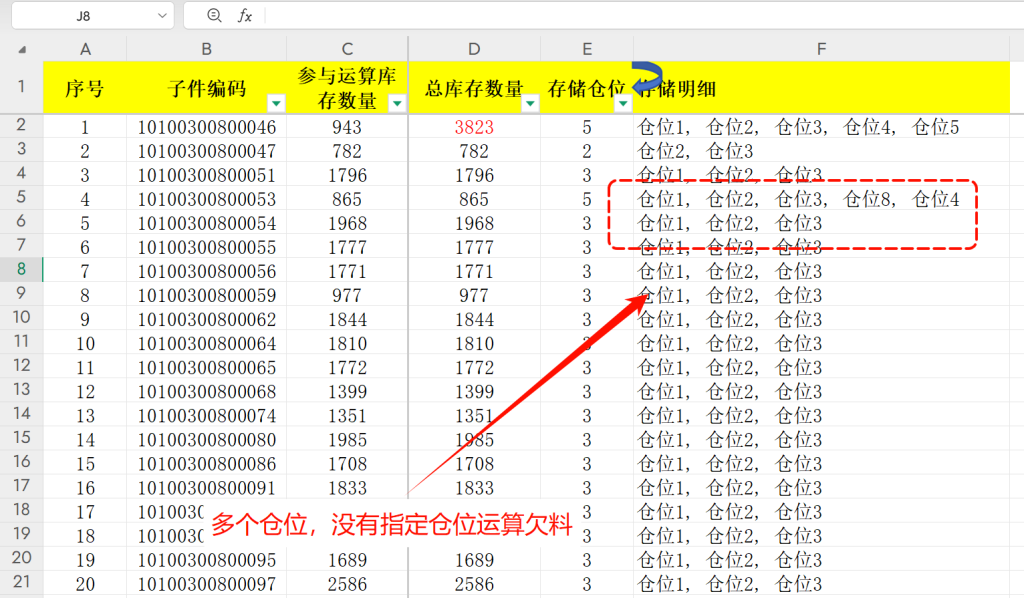

仓位管理问题:库存虽有账,但实物存放仓位与系统记录不符,导致按仓位扣减时出现偏差。

智能主计划排程与物料控制表-Excel版本-1

建议在使用欠料表前,先确保 BOM 准确性、库存实时性、业务单据完整性 三大基础条件。只有“数据干净”,算法才能发挥最大价值。

针对上述问题,古老师计划对原有表格进行全面重构,将《自动排程生产计划表》与《智能物料控制表》深度融合,打造全新一体化工具——《智能主计划与物料控制表》。重点设计方向如下:

全面兼容 Excel 环境:摒弃 WPS 专属函数(如 SHEETNAME、REPTARRAY 等),确保在 Excel 2019 及 Microsoft 365 等主流版本中稳定运行;

采用高效向量化计算:优先使用 XLOOKUP、SORT、SEQUENCE 等动态数组函数,替代传统低效的循环式公式,显著提升运算速度;

全表动态数组架构:实现“一处输入、全域联动”,避免手动拖拽填充公式,减少维护成本与出错风险;

功能高度集成一体化:将主计划排程、日级欠料预警、物料齐套分析、可视化看板与多维数据透视无缝整合,形成闭环管理;

兼顾性能与易用性:在保证复杂逻辑准确性的前提下,优化内存占用与响应效率,让大体量数据也能流畅操作。
